Đảm bảo cung cấp điện trong thời gian thi công đường dây 500kV Dốc Sỏi - Pleiku 2

Kinhtedothi - Đường dây ĐZ 500kV mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2 là công trình trọng điểm có ý nghĩa đặc biệt quan trọng trong việc tăng cường năng lực hệ thống truyền tải điện quốc gia.
 Đây là công trình trọng điểm, có ý nghĩa đặc biệt quan trọng.
Dự án đi qua địa phận 3 tỉnh Quảng Ngãi, Kon Tum và Gia Lai với tổng chiều dài khoảng 209 km, có điểm đầu là Trạm biến áp 500kV Dốc Sỏi và điểm cuối là Trạm biến áp 500kV Pleiku 2.

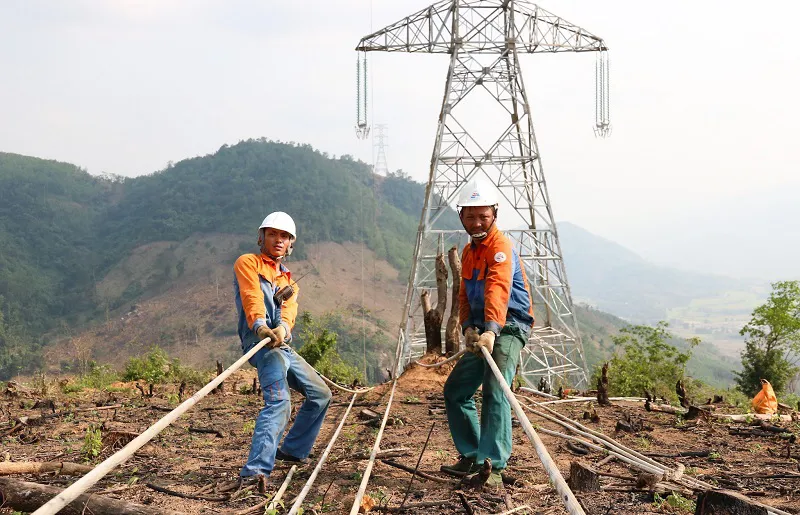

Hiện nay, trên toàn tuyến, công tác thi công đang được đẩy mạnh triển khai, trong đó ngành điện bố trí cắt điện ĐZ 220kV mạch kép từ TBA 500kV Dốc Sỏi về TBA 220kV Sơn Hà (là TBA cấp nguồn cho khu vực 2 huyện Sơn Hà, Sơn Tây).
 Công tác thi công đang được tập trung thực hiện.
Ngoài hỗ trợ việc đền bù, giải phóng mặt bằng phục vụ công tác thi công, trong thời gian thi công, Công ty Điện lực Quảng Ngãi đã xây dựng phương án chuyển phương thức, sử dụng xuất tuyến 475 TBA 110kV Quảng Phú, kết hợp huy động nguồn từ hệ thống điện mặt trời mái nhà và các nhà máy Thủy điện nhỏ để đảm bảo cấp điện liên tục cho phụ tải khu vực 2 huyện
Công ty Điện lực Quảng Ngãi đã đẩy mạnh tuyên truyền cho nhân dân huyện Sơn Hà, Sơn Tây được biết. Đồng thời, thời gian vận hành với phương án trên, để đề phòng trường hợp một vài thời điểm có khả năng điện áp sẽ dao động do ảnh hưởng từ các nguồn phát điện mặt trời mái nhà và thủy điện nhỏ, Công ty Điện lực Quảng Ngãi cũng đã lên phương án sẽ tập trung mọi nguồn lực để khắc phục nhanh nhất nếu có.

Đọc nhiều
HỎI ĐÁP THÔNG MINH

CẢM NHẬN CỦA BẠN VỀ BÀI VIẾT NÀY

  • Rất hay
  • Thích
  • Giải trí
  • Cần cải thiện

BÌNH LUẬN (0)

Đừng bỏ lỡ
Bộ Nội vụ ban hành Công văn xung quanh thông tin sai lệch về việc tiếp tục sắp xếp đơn vị hành chính

Bộ Nội vụ ban hành Công văn xung quanh thông tin sai lệch về việc tiếp tục sắp xếp đơn vị hành chính

22 Nov, 02:51 PM

Kinhtedothi-Bộ Nội vụ cho biết hiện nay, Trung ương Đảng, Quốc hội và Chính phủ không có chủ trương tiếp tục thực hiện sắp xếp, sáp nhập các đơn vị hành chính mà yêu cầu cả hệ thống chính trị tiếp tục chăm lo, kiến tạo cho mô hình chính quyền địa phương 2 cấp hoạt động hiệu lực, hiệu quả, phục vụ Nhân dân tốt hơn.

Cử tri 3 xã Ô Diên, Đan Phượng, Liên Minh kiến nghị nhiều vấn đề về đền bù giải phóng mặt bằng

Cử tri 3 xã Ô Diên, Đan Phượng, Liên Minh kiến nghị nhiều vấn đề về đền bù giải phóng mặt bằng

21 Nov, 11:55 AM

Kinhtedothi – Sáng 21/11, Ủy viên Ban Thường vụ, Trưởng ban Tuyên giáo và Dân vận Thành ủy Hà Nội Nguyễn Doãn Toản cùng các đại biểu HĐND TP thuộc Tổ đại biểu số 25 đã có buổi tiếp xúc cử tri các xã Ô Diên, Đan Phượng, Liên Minh trước kỳ họp thường lệ cuối năm của HĐND TP Hà Nội khóa XVI, nhiệm kỳ 2021 – 2026.

Khẩn trương chuẩn bị Lễ khánh thành, khởi công các công trình lớn chào mừng Đại hội Đảng lần thứ XIV

Khẩn trương chuẩn bị Lễ khánh thành, khởi công các công trình lớn chào mừng Đại hội Đảng lần thứ XIV

20 Nov, 09:52 PM

Kinhtedothi - Thủ tướng Chính phủ Phạm Minh Chính vừa ký Công điện số 224/CĐ-TTg ngày 20/11/2025 yêu cầu các cơ quan, đơn vị liên quan khẩn trương chuẩn bị tổ chức Lễ khánh thành, khởi công các dự án, công trình quy mô lớn, ý nghĩa chào mừng Đại hội đại biểu toàn quốc lần thứ XIV của Đảng.

Tin mới
VIDEO
Tin Tài Trợ
