Lào Cai gỡ vướng trong công tác giải phóng mặt bằng Dự án đường dây 500kV

Kinhtedothi- Mặc dù các phương án bồi thường và tái định cư đã được phê duyệt, nhưng đến đầu tháng 7/2025, nhiều địa phương vẫn chưa hoàn tất việc chi trả và thu hồi đất cho Dự án đường dây 500kV Lào Cai – Vĩnh Yên. Lãnh đạo tỉnh yêu cầu khẩn trương tháo gỡ những điểm nghẽn, tránh ảnh hưởng đến tiến độ chung.

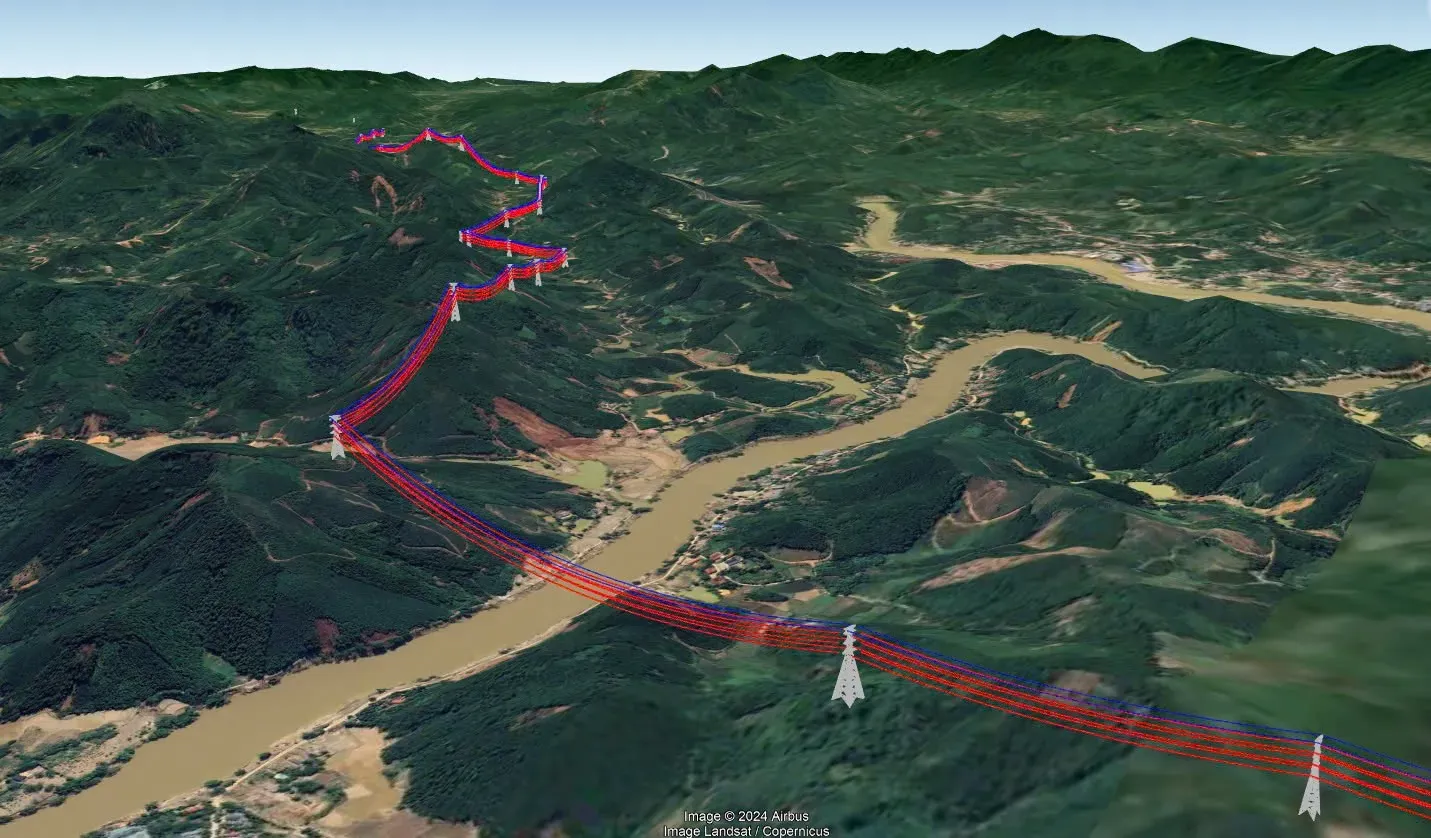

Phối cảnh dự án đường dây 500kV Lào Cai - Vĩnh Yên.

Chiều 4/7/2025, tại trụ sở UBND tỉnh Lào Cai, Phó Chủ tịch UBND tỉnh Ngô Hạnh Phúc đã chủ trì cuộc họp bàn về tiến độ triển khai, những vướng mắc và phương án tháo gỡ trong công tác giải phóng mặt bằng (GPMB) Dự án đường dây 500kV Lào Cai – Vĩnh Yên đoạn qua địa bàn tỉnh. Cuộc họp có sự tham dự của đại diện Tổ công tác dự án và lãnh đạo phụ trách công tác GPMB của 13 xã có đường dây đi qua.

Dự án đường dây 500kV Lào Cai – Vĩnh Yên do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, đại diện là Ban Quản lý Dự án Điện 1 (EVNPMB1). Đây là công trình trọng điểm quốc gia, có tổng chiều dài gần 230km với 468 vị trí cột, đi qua địa bàn hai tỉnh Lào Cai và Phú Thọ.

Riêng tại tỉnh Lào Cai (bao gồm cả khu vực thuộc Yên Bái cũ), tuyến đường dài khoảng 139,66km, với 273 vị trí cột và 132 khoảng néo.

Dự án chính thức khởi công ngày 30/3/2025 và phải hoàn thành, đóng điện trước ngày 19/8/2025 theo chỉ đạo tại Công điện số 81/CĐ-TTg ngày 03/6/2025 của Thủ tướng Chính phủ. Tuy nhiên, chỉ còn hơn một tháng để hoàn thiện toàn bộ khối lượng công việc, trong khi công tác thi công và GPMB vẫn đang gặp nhiều trở ngại.

Theo báo cáo, tính đến ngày 3/7/2025, đã hoàn thành đào móng tại 259/273 vị trí (đạt gần 95%), đúc móng 243 vị trí (đạt 89%), dựng cột 90 vị trí (đạt gần 33%) và mới chỉ kéo dây được 1/132 khoảng néo (chưa đến 1%).

Về GPMB, phương án bồi thường, hỗ trợ, tái định cư chính thức đã được phê duyệt cho toàn bộ 273 vị trí. Tuy nhiên, tiến độ thực hiện giữa các xã còn thiếu đồng đều: 05/13 xã đã hoàn thành chi trả và ban hành quyết định thu hồi đất; 03/13 xã mới thu hồi đất nhưng chưa chi trả tiền; 05/13 xã chi trả xong nhưng chưa ban hành quyết định thu hồi đất.

Đặc biệt, nhiều vướng mắc phát sinh trong quá trình thực hiện đang ảnh hưởng đến tiến độ chung của dự án.

Trong đó, nổi bật là việc sai khác giữa thực địa và giấy chứng nhận quyền sử dụng đất; chưa phê duyệt phương án bồi thường cho các hộ có công trình phụ dưới hành lang tuyến; chưa hoàn thành thủ tục tái định cư tại chỗ; chưa ban hành quyết định thu hồi đất phạm vi móng cột; nhiều hộ dân chưa nhận tiền tạm ứng 70%; và chưa di chuyển tài sản ra khỏi hành lang tuyến.

Ngoài ra, còn tình trạng chậm công khai phương án bồi thường, hỗ trợ tái định cư đối với một số hộ, dẫn đến thắc mắc, khiếu nại về mức hỗ trợ và phạm vi bị ảnh hưởng.

Phó Chủ tịch UBND tỉnh Ngô Hạnh Phúc phát biểu tại cuộc họp.

Kết luận cuộc họp, Phó Chủ tịch UBND tỉnh Ngô Hạnh Phúc nhấn mạnh: Dự án đường dây 500kV Lào Cai – Vĩnh Yên là công trình đặc biệt quan trọng, có ý nghĩa chiến lược trong đảm bảo an ninh năng lượng. Thời gian còn lại để hoàn thành là rất ngắn, đòi hỏi sự vào cuộc quyết liệt, đồng bộ của các cơ quan, đơn vị và chính quyền địa phương.

Phó Chủ tịch UBND tỉnh yêu cầu các xã thuộc địa bàn Yên Bái cũ nhanh chóng kiện toàn bộ máy tổ chức GPMB, thành lập Hội đồng GPMB và đẩy nhanh việc triển khai, hoàn tất bàn giao mặt bằng cho chủ đầu tư đúng thời hạn.

Các địa phương cần đẩy mạnh công tác tuyên truyền, vận động người dân hiểu rõ vai trò, lợi ích của dự án, từ đó tạo sự đồng thuận trong việc bàn giao mặt bằng, di dời tài sản, nhận bồi thường và ổn định cuộc sống sau tái định cư.

Bên cạnh đó, các Tổ công tác phải tích cực phối hợp, hướng dẫn địa phương tháo gỡ vướng mắc, giải quyết theo thẩm quyền hoặc kịp thời tham mưu lãnh đạo tỉnh có hướng chỉ đạo xử lý phù hợp.

Với áp lực tiến độ và yêu cầu kỹ thuật cao, việc GPMB đúng hạn là điều kiện tiên quyết để dự án có thể hoàn thành và đóng điện theo đúng kế hoạch. Đây không chỉ là trách nhiệm của ngành điện, mà còn là nhiệm vụ chính trị của cả hệ thống chính quyền địa phương, nhằm đáp ứng yêu cầu phát triển hạ tầng lưới điện quốc gia, góp phần vào tăng trưởng kinh tế - xã hội khu vực Tây Bắc nói riêng và cả nước nói chung.

Khởi công dự án đường dây 500kV Lào Cai - Vĩnh Yên

Khởi công dự án đường dây 500kV Lào Cai - Vĩnh Yên

Đọc nhiều
HỎI ĐÁP THÔNG MINH

CẢM NHẬN CỦA BẠN VỀ BÀI VIẾT NÀY

  • Rất hay
  • Thích
  • Giải trí
  • Cần cải thiện

BÌNH LUẬN (0)

Đừng bỏ lỡ
Sẽ vinh danh 20 gương thanh niên sống đẹp tiêu biểu năm 2025

Sẽ vinh danh 20 gương thanh niên sống đẹp tiêu biểu năm 2025

04 Jul, 02:25 PM

Kinhtedothi - Giải thưởng Thanh niên sống đẹp năm 2025 sẽ tuyên dương 20 gương thanh niên tiêu biểu trên các lĩnh vực. Các cá nhân được nhận giải thưởng “Thanh niên sống đẹp” là những người có những hành động đẹp, tạo sự lan tỏa, truyền năng lượng tích cực cho xã hội, đặc biệt là các bạn trẻ.

Thủ tướng nêu thời hạn với “3 nhiệm vụ lớn”

Thủ tướng nêu thời hạn với “3 nhiệm vụ lớn”

03 Jul, 09:44 PM

Kinhtedothi - Theo thông báo của Văn phòng Chính phủ, Thủ tướng Chính phủ Phạm Minh Chính đã có chỉ đạo cụ thể về tiến độ đối với các công tác: xóa nhà tạm, nhà dột nát trên phạm vi cả nước; các công trình, dự án quan trọng quốc gia, trọng điểm ngành giao thông vận tải; thúc đẩy giải ngân vốn đầu tư công năm 2025.

Tin mới
VIDEO
Tin Tài Trợ
