Việt Nam vươn mình trong kỷ nguyên mới
Logo
Đăng ký ấn phẩm|Đăng nhập

Đồng thuận đưa dự án công trình trọng điểm quốc gia ngành điện về đích

Kinhtedothi - Sự vào cuộc của cả hệ thống chính trị, sự đồng thuận cao của Nhân dân, sự quyết tâm cao của EVN và các nhà thầu... đã góp phần đưa các dự án trọng điểm quốc gia ngành điện về đích đúng hẹn.

Dự án Đường dây 500kV Lào Cai – Vĩnh Yên do Tập đoàn Điện lực (EVN) làm Chủ đầu tư có tổng chiều dài 229,5km, 468 vị trí móng cột điện đi qua 4 tỉnh gồm Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc đã được khởi công trong tháng 3/2025, dự kiến hoàn thành trong 6 tháng (trước 2/9/2025) theo "mệnh lệnh" của Thủ tướng Chính phủ Phạm Minh Chính.

Chung tay vào cuộc

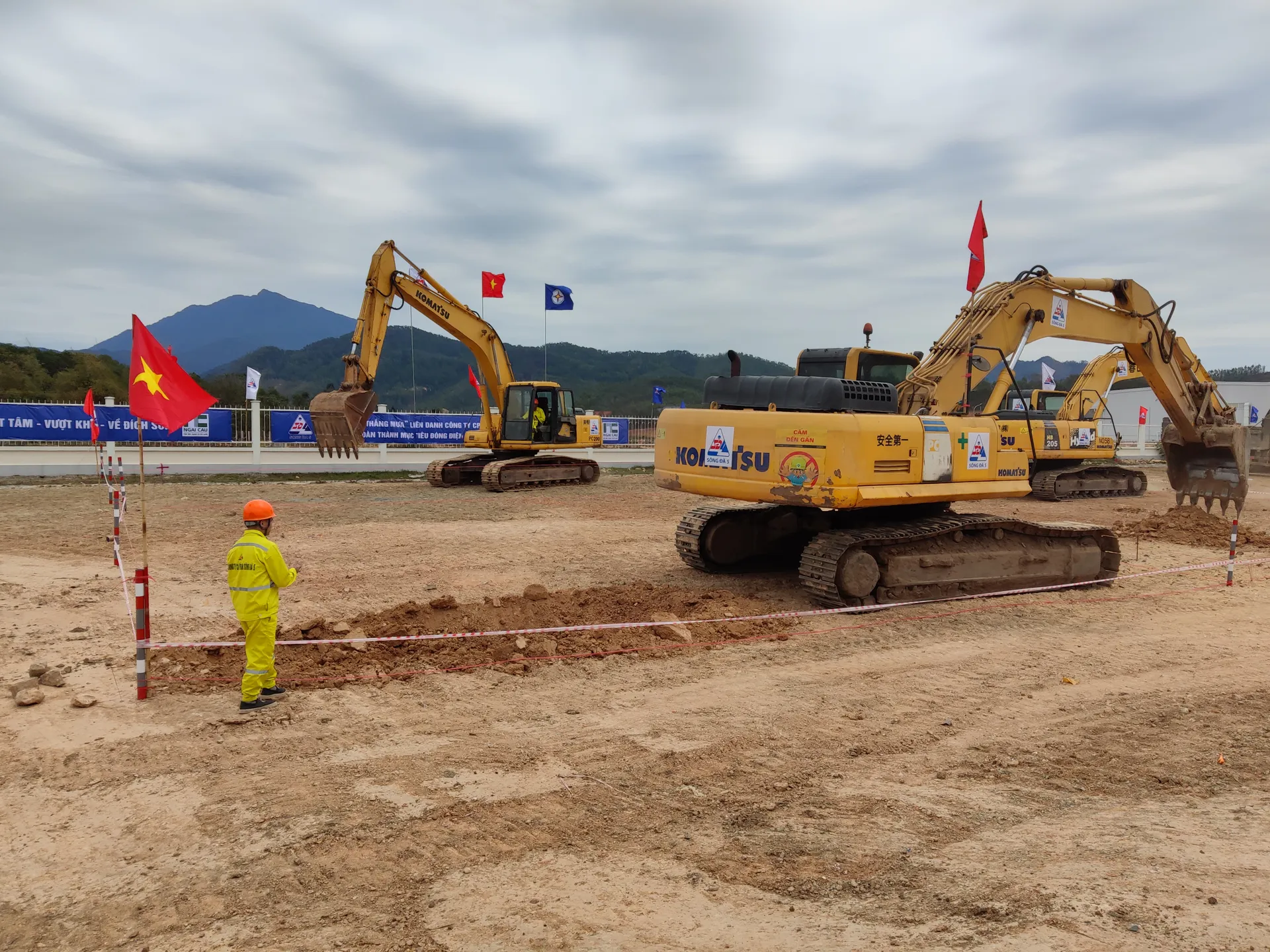

Vị trí cột móng đầu tiên Dự án đươc khởi công tại Lục Yên, Yên Bái. Ảnh: Khắc Kiên

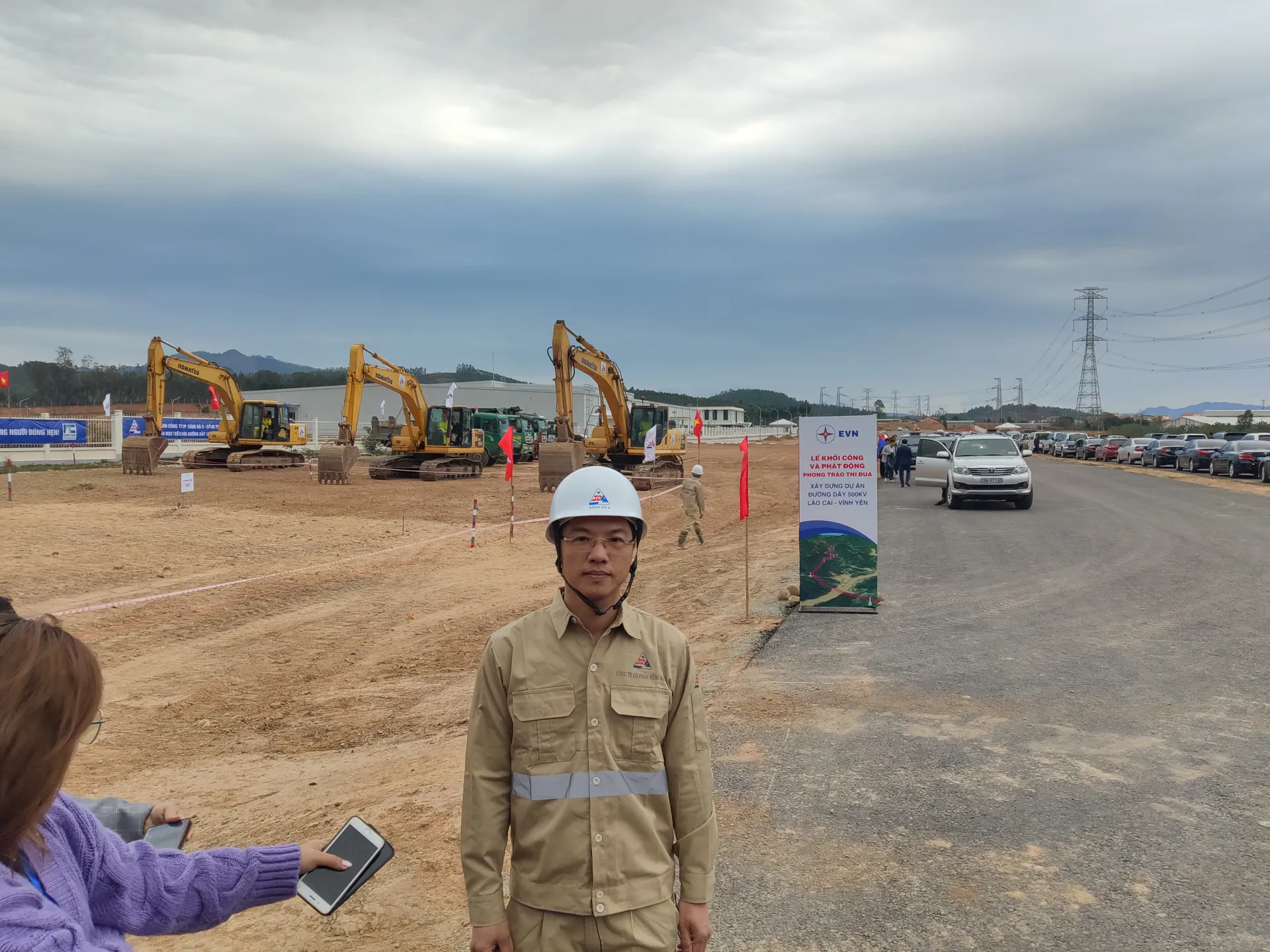

Tại Yên Bái nơi điểm đầu khởi công dự án, Phó Chủ tịch UBND tỉnh Ngô Hạnh Phúc cho biết, Công trình đường dây 500kV Lào Cai – Vĩnh Yên là một trong các dự án trọng điểm quốc gia, có vai trò rất quan trọng trong sự phát triển kinh tế - xã hội của đất nước nói chung, các tỉnh khu vực phía Bắc nói riêng. "Sự tích cực của các cấp chính quyền địa phương, nhất là sự đồng thuận, ủng hộ của Nhân dân 23 xã, thị trấn nơi đường dây đi qua trong việc giải phóng mặt bằng, phục vụ thi công công trình tạo tiền đề cho sự khởi công đầu cho Dự án" - ông Ngô Hạnh Phúc nói.

Phó Chủ tịch UBND Ngô Hạnh Phúc. Ảnh: Khắc Kiên

Bí thư Đảng ủy xã Vĩnh Lạc, huyện Lục Yên, tỉnh Yên Bái Hoàng Chí Ngàn tâm sự, ngay sau khi có chủ trương, Đảng ủy, chính quyền và cả hệ thống chính trị địa phương đã vào cuộc để triển khai các công việc liên quan công tác bồi thường, giải phóng mặt bằng. Tại xã Vĩnh Lạc, có 48 hộ dân thuộc 5 thôn trong diện bị ảnh hưởng bởi dự án.

Thực tế, giai đoạn đầu bà con cũng có những băn khoăn, nhất là về nơi tái định cư với 11 hộ bị ảnh hưởng đến nhà ở, đất ở. Trên cơ sở quy hoạch, Đảng ủy và chính quyền địa phương đã có phương án bố trí quỹ đất, nhà ở cho các hộ dân diện phải giải phóng nhà, đất ở, đảm bảo thực hiện theo quy định và phù hợp nguyện vọng bà con. Tới nay, các hộ dân đã đạt sự đồng thuận rất cao.

Bí thư Đảng ủy xã Vĩnh Lạc, huyện Lục Yên, tỉnh Yên Bái Hoàng Chí Ngàn. Ảnh: Khắc Kiên

Đối với huyện Yên Bình (Yên Bái), Chủ tịch UBND huyện Trần Việt Quý thông tin, dự án đi qua 13 đơn vị hành chính cấp xã, trong đó có một thị trấn và 12 xã, với 91 chân cột. Hiện dự án ảnh hưởng đến 191 hộ dân và 10 tổ chức.

Đến nay, huyện Yên Bình đã cơ bản giải phóng mặt bằng xong và nhận tiền đền bù đảm bảo cho bất cứ vị trí nào cũng có thể khởi công đầu tư xây dựng, đặc biệt là đối với vị trí móng chân.

Có được kết quả đó, đầu tiên, quyền lợi của Nhân dân phải được đảm bảo. Thứ hai, đây là một dự án rất lớn, dự án của quốc gia. Thời gian tới, huyện sẽ còn giải phóng mặt bằng trong phạm vi ảnh hưởng của hành lang lưới điện và công tác liên quan đến tuyên truyền, phổ biến tới người dân hiểu được ý nghĩa của Dự án là rất quan trọng.

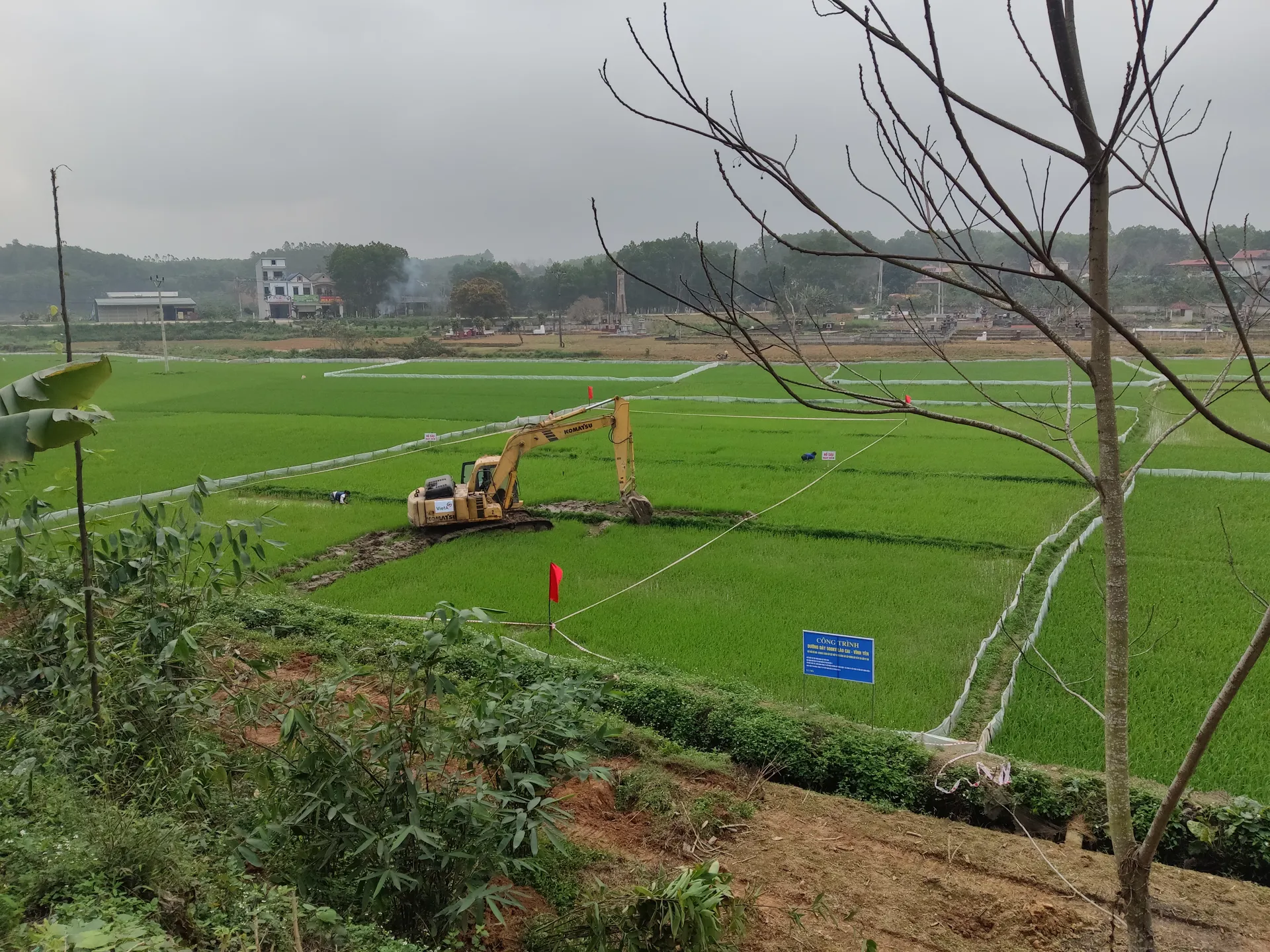

Điểm chân cột tại Phú Thọ. Ảnh; Khắc Kiên

Đồng thuận về đích

Theo Phó Tổng Giám đốc Công ty CP Sông Đà 11 Nguyễn Văn Dũng, doanh nghiệp triển khai gói thầu số 4, gồm 51 vị trí từ vị trí 149 - 200, nằm toàn bộ trên huyện Lục Yên, Yên Bái. Doanh nghiệp có một phần lo lắng, băn khoăn bởi tiến độ dự án cấp bách, chỉ có 6 tháng để hoàn thành. Chưa kể, đến khoảng tháng 5 thời tiết sẽ có mưa.

Phó Tổng Giám đốc Công ty CP Sông Đà 11 Nguyễn Văn Dũng. Ảnh: Khắc Kiên

Để thực hiện, Sông Đà 11 đặt mục tiêu hoàn thành công việc sớm nhất có thể, sắp xếp, bố trí huy động khoảng 300 - 350 nhân sự, cùng với khoảng 30 - 40 máy xúc và thiết bị kèm theo, đưa 16 tổ, đội lên địa bàn để khảo sát tuyến và triển khai công việc tránh thi công trong mùa mưa từ tháng 6 - 9.

Từ kinh nghiệm mạch 3, tham gia dự án này với vai trò là nhà cung cấp 17 cột, có khối lượng xấp xỉ 2.000 tấn thép, Chủ tịch HĐQT Công ty CP Đầu tư xây dựng và Thương mại Ngãi Cầu Chu Hoàng Tùng cho hay, xác định ý nghĩa quan trọng, Ngãi Cầu đã bố trí cơ sở vật chất nhà xưởng; huy động, bố trí nhân sự đầy đủ thực hiện. Đồng thời, ký kết với các đơn vị đối tác để bố trí nguyên vật liệu đầy đủ, kịp tiến độ cho dự án này.

Chủ tịch HĐQT Công ty CP Đầu tư xây dựng và Thương mại Ngãi Cầu Chu Hoàng Tùng. Ảnh: Khắc Kiên

Trên địa bàn tỉnh Vĩnh Phúc, theo Giám đốc Ban Điều hành thi công công trình điện và hạ tầng thuộc Công ty Cổ phần Sông Đà 5 Ứng Vũ Thanh, quy mô gói số 10 do doanh nghiệp thi công gồm có 42 vị trí móng cột và dựng 42 cột, kéo 28 khoảng, kéo dài 18,4 km trên địa bàn tỉnh Vĩnh Phúc.

Giám đốc Ban Điều hành thi công công trình điện và hạ tầng thuộc Công ty Cổ phần Sông Đà 5 Ứng Vũ Thanh. Ảnh: Khắc Kiên

Ngay sau khi ký hợp đồng, chúng tôi đã làm việc với Ban QLDA Điện 1 để thực hiện công tác đền bù và giao nhận mặt bằng tuyến. Sau đó chuẩn bị toàn bộ nguồn nhân lực (lúc cao điểm sẽ có khoảng trên 500 cán bộ, công nhân viên tham gia), cũng như máy móc thiết bị, máy xúc, và các loại xe vận chuyển để sẵn sàng triển khai thi công ngay sau khi lễ khởi công diễn ra.

Công nhân nhà thầu nỗ lực thi công dự án trên địa bàn Vĩnh Phúc. Ảnh: Khắc Kiên

Ông Ứng Vũ Thanh nhận định, tiến độ của dự án sẽ gặp khó khăn liên quan đến thời tiết. 2 tháng tới là mùa mưa sẽ ảnh hưởng đến việc xây dựng cột và kéo dây. Vì vậy, khâu cốt lõi nhất của công trình này là công tác dựng cột và kéo dây, đảm bảo tiến độ để đóng điện theo yêu cầu của chủ đầu tư cũng như của Thủ tướng Chính phủ.

Không chỉ sự vào cuộc của các đơn vị liên quan, người dân nơi các dự án đi qua đều đồng lòng để Dự án về đích theo đúng kế hoạch của Người đứng đầu Chính phủ giao. Dưới chân cột móng chuẩn bị khởi công tại huyện Phù Ninh ((khu 4, xã Liên Hoa, huyện Phù Ninh, tỉnh Phú Thọ), bà Thân Thị Liên cho biết, gia đình bà có hơn 280m2 đất ruộng nằm trong dự án. Xác định đây là công trình trọng điểm của đất nước, với tinh thần “Nhà nước và Nhân dân cùng làm”, gia đình bà đã đồng thuận ngay khi được thông tin về giải phóng mặt bằng.

Bà Thân Thị Liên và các hộ dân đồng thuận cao để Dự án về đích theo đúng kế hoạch. Ảnh: Khắc Kiên

“Đây là dự án quan trọng đầu tiên đi qua địa phương. Bà con chúng tôi rất phấn khởi, sẵn sàng hỗ trợ triển khai dự án, đưa dòng điện thông suốt, góp một phần chung tay phát triển kinh tế - xã hội, đảm bảo an sinh” - bà Thân Thị Liên chia sẻ.

Bí thư Tỉnh ủy Vĩnh Phúc Đặng Xuân Phong khẳng định, yếu tố rất quan trọng để dự án nhanh về đích là phải hoàn thành công tác giải phóng mặt bằng hành lang tuyến đúng thời gian. Với tỉnh Vĩnh Phúc cam kết sẽ hoàn thành và ban giao mặt bằng trước ngày 15/4/2025 (sớm hơn 15 ngày).



Khởi công dự án đường dây 500kV Lào Cai - Vĩnh Yên

Khởi công dự án đường dây 500kV Lào Cai - Vĩnh Yên

Đọc nhiều
HỎI ĐÁP THÔNG MINH

CẢM NHẬN CỦA BẠN VỀ BÀI VIẾT NÀY

  • Rất hay
  • Thích
  • Giải trí
  • Cần cải thiện

BÌNH LUẬN (0)

Đừng bỏ lỡ
ABBANK, ADB VÀ PWC cùng khởi động chương trình “Nâng cao năng lực về ngân hàng xanh”

ABBANK, ADB VÀ PWC cùng khởi động chương trình “Nâng cao năng lực về ngân hàng xanh”

21 Sep, 07:46 AM

Kinhtedothi- Ngân hàng TMCP An Bình (ABBANK) vừa chính thức khởi động chương trình “Nâng cao Năng lực về Ngân hàng xanh”. Chương trình do Quỹ Giảm nghèo Nhật Bản tài trợ thông qua Ngân hàng Phát triển Châu Á (ADB) và là một hoạt động nằm trong Khuôn Khổ Hỗ Trợ Kỹ Thuật TA10094-VIE: Thúc Đẩy Tài Chính Toàn Diện và Tài Trợ Khí Hậu của ADB cho Chính phủ Việt Nam. Chương trình Nâng cao Năng lực do Công ty tư vấn PwC thực hiện.

Doanh nhân 8X - thế hệ chủ lực dẫn dắt kinh tế Việt Nam

Doanh nhân 8X - thế hệ chủ lực dẫn dắt kinh tế Việt Nam

20 Sep, 06:39 PM

Kinhtedothi - Doanh nhân 8X là thế hệ trưởng thành trong những năm đất nước chuyển mình mạnh mẽ nhất, chứng kiến quá trình hội nhập, mở cửa, cạnh tranh và đổi mới từng ngày. Ngày hôm nay, doanh nhân 8X không chỉ là những người xây dựng doanh nghiệp, mà còn là lực lượng chủ lực dẫn dắt kinh tế tư nhân Việt Nam.

MIK Group lọt Top “Không gian trưng bày tiêu biểu” tại Triển lãm Thành tựu đất nước

MIK Group lọt Top “Không gian trưng bày tiêu biểu” tại Triển lãm Thành tựu đất nước

19 Sep, 05:23 PM

Kinhtedothi - Triển lãm 80 năm Thành tựu đất nước đã khép lại vào tối 15/9, sau hành trình 19 ngày tôn vinh những dấu ấn phát triển của dân tộc. Trong sự kiện mang tầm vóc quốc gia này, Tập đoàn BĐS MIK Group vinh dự được Chính phủ trao bằng khen “Không gian trưng bày tiêu biểu”, trở thành đại diện nổi bật của khối kinh tế tư nhân đóng góp vào thành công của triển lãm.

Thông báo bán đấu giá tài sản

Thông báo bán đấu giá tài sản

19 Sep, 11:01 AM

Kinhtedothi - Công ty Đấu giá hợp danh HP.AURESCO; Địa chỉ: Số 158 Văn Cao, phường Gia Viên, TP Hải Phòng. Thông báo bán đấu giá tài sản.

Tin mới
VIDEO
Tin Tài Trợ
