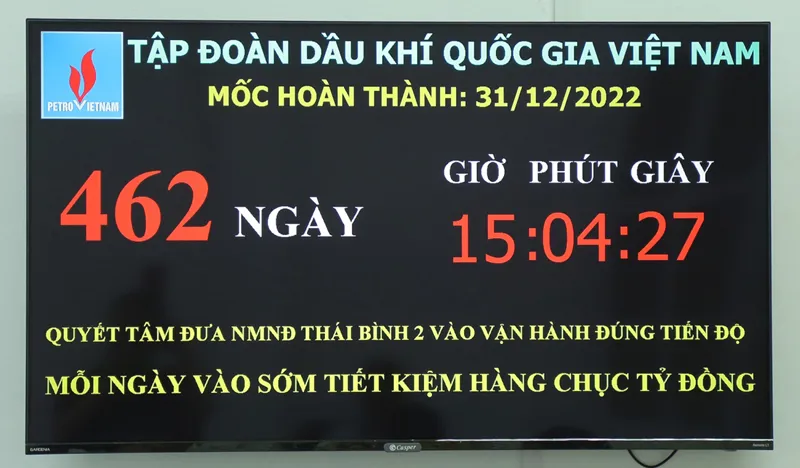

Dự án Nhà máy Nhiệt điện Thái Bình 2 còn 462 ngày để về đích

Kinhtedothi - Tính đến thời điểm ngày 25/9, dự án Nhà máy Nhiệt điện (NMNĐ) Thái Bình 2 còn 462 ngày để về đích theo mốc cuối năm 2022. Dự án đang dần đi vào giai đoạn hoàn thiện, chuẩn bị chạy thử cùng các công việc liên quan.
Tập đoàn Dầu khí Việt Nam (Petrovietnam) vừa tổ chức đoàn công tác đi kiểm tra tình hình, làm việc tại Dự án NMNĐ Thái Bình 2.

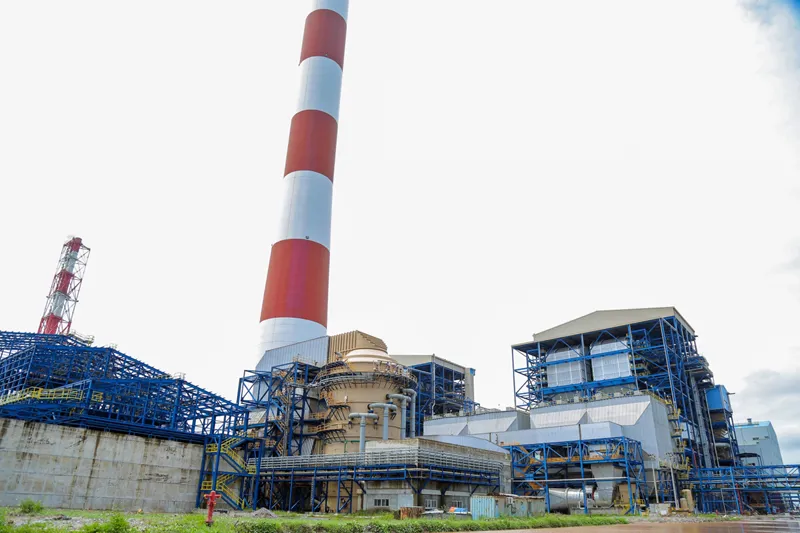

Nhà máy Nhiệt điện Thái Bình 2.
Do dự án đang đi vào giai đoạn quan trọng, lãnh đạo Tập đoàn thường xuyên trực tiếp kiểm tra, giao ban hàng tuần, nắm bắt tiến độ, kịp thời giải quyết các vấn đề phát sinh để dự án đảm bảo các mốc tổng thể, phấn đấu sớm hoàn thiện và đưa NMNĐ Thái Bình 2 vào hoạt động. Đoàn công tác đã trực tiếp kiểm tra tiến độ các hạng mục tại dự án như băng tải than, trạm bơm nước làm mát...
Tại buổi làm việc, đại diện Ban QLDA và Tổng thầu PVC đã báo cáo kết quả triển khai các công việc và cập nhật tiến độ của dự án. Đồng thời, đề xuất giải pháp tháo gỡ các vấn đề phát sinh trong quá trình triển khai công việc.
Tính đến ngày 25/9, dự án NMNĐ Thái Bình 2 còn 462 ngày để về đích theo mốc cuối năm 2022. Dự án đang dần đi vào giai đoạn hoàn thiện, chuẩn bị chạy thử cùng các công việc liên quan. Công trường dự án đã có chuyển biến tích cực, số lượng lao động được duy trì, tăng cường thi công các hạng mục ưu tiên, cấp bách để phục vụ cho các công việc tiếp theo.
Tiến độ tổng thể của dự án đạt gần 86%, trong đó, tiến độ mốc hòa lưới đồng bộ lần đầu đã được đẩy sớm hơn được 20 ngày (dự kiến là 19/5/2022). Bên cạnh đó, các mốc tiến độ tổng thể khác cũng được đảm bảo như: Đốt than Tổ máy 1 vào ngày 16/6/2022; Đốt than Tổ máy 2 vào ngày 3/8/2022; Vận hành thương mại Tổ máy 1 vào ngày 30/11/2022; Vận hành thương mại Tổ máy 2 vào ngày 31/12/2021.
Dự án đang hướng tới mốc tiến độ đã đề ra.
Sau khi kiểm tra công trường, nghe lãnh đạo Tập đoàn, lãnh đạo các Ban chuyên môn, lãnh đạo PVC báo cáo, Tổng Giám đốc Petrovietnam Lê Mạnh Hùng nhấn mạnh, vấn đề cấp bách hiện nay đối với dự án là công tác chuẩn bị chạy thử, đây là công việc tiềm ẩn nhiều rủi ro ảnh hưởng đến các mốc tiến độ, đề nghị Ban QLDA, Tổng thầu PVC phối hợp chặt chẽ, huy động mọi nguồn lực, lên kế hoạch rà soát, tổ chức hiệu quả việc bảo dưỡng thiết bị cần thiết cho công tác chạy thử và chuẩn bị sản xuất.
Lãnh đạo Tập đoàn ghi nhận, đánh giá cao nỗ lực của Ban QLDA cùng Tổng thầu PVC trong phối hợp công việc, tinh thần lao động được cải thiện, công việc tại dự án đã được triển khai bài bản, sự phối hợp giữa các nhà thầu đã có chuyển biến theo đúng tinh thần "Một đội ngũ - Một mục tiêu".
Tổng Giám đốc Petrovietnam Lê Mạnh Hùng đề nghị Ban QLDA, Tổng thầu PVC cùng các đơn vị, nhà thầu tiếp tục đoàn kết, thẳng thắn chia sẻ để cùng tháo gỡ những vấn đề vướng mắc, tăng cường phối hợp, hoàn thành các công việc theo trách nhiệm của mỗi bên. Đồng thời, yêu cầu các bên đẩy nhanh, bám sát mốc tiến độ tổng thể và mốc tiến độ của từng hạng mục quan trọng, hướng tới mục tiêu chung là hoàn thành dự án đảm bảo chất lượng, đúng tiến độ đã đề ra.
Đọc nhiều
HỎI ĐÁP THÔNG MINH

CẢM NHẬN CỦA BẠN VỀ BÀI VIẾT NÀY

  • Rất hay
  • Thích
  • Giải trí
  • Cần cải thiện

BÌNH LUẬN (0)

Đừng bỏ lỡ
Ngọc Hồi kỷ niệm 237 năm Chiến thắng mùa Xuân Kỷ Dậu, đón nhận Bằng xếp hạng Di tích lịch sử cấp Quốc gia

Ngọc Hồi kỷ niệm 237 năm Chiến thắng mùa Xuân Kỷ Dậu, đón nhận Bằng xếp hạng Di tích lịch sử cấp Quốc gia

20 Feb, 12:14 PM

Kinhtedothi-Sáng 20/2/2026 (tức mùng 4 tháng Giêng năm Bính Ngọ), tại Di tích Địa điểm Chiến thắng Ngọc Hồi, Đảng ủy – HĐND – UBND – Ủy ban MTTQ Việt Nam xã Ngọc Hồi long trọng tổ chức Lễ kỷ niệm 237 năm Chiến thắng Ngọc Hồi mùa Xuân Kỷ Dậu (1789); khánh thành công trình tu bổ, tôn tạo và đón nhận Bằng xếp hạng Di tích lịch sử cấp Quốc gia; đồng thời phát động Tết trồng cây “Đời đời nhớ ơn Bác Hồ” Xuân Bính Ngọ năm 2026.

Động viên người lao động tại các công trình trọng điểm nối đôi bờ sông Hồng

Động viên người lao động tại các công trình trọng điểm nối đôi bờ sông Hồng

14 Feb, 08:31 PM

Kinhtedothi - Nhằm kịp thời động viên công nhân lao động làm việc xuyên Tết, trong ngày 14/1 (tức 27 Tết), Phó Chủ tịch Ủy ban MTTQ Việt Nam thành phố Hà Nội, Chủ tịch Liên đoàn Lao động thành phố Hà Nội Nguyễn Văn Thắng đã trực tiếp đến công trường thi công cầu Vân Phúc và cầu Thượng Cát thăm hỏi, tặng quà công nhân lao động đang làm việc tại đây.

Thủ tướng Phạm Minh Chính thăm nguyên lãnh đạo Đảng, Nhà nước và dâng hương tưởng nhớ các đồng chí cố lãnh đạo

Thủ tướng Phạm Minh Chính thăm nguyên lãnh đạo Đảng, Nhà nước và dâng hương tưởng nhớ các đồng chí cố lãnh đạo

14 Feb, 04:36 PM

Ngày 14/2, nhân Tết cổ truyền của dân tộc – Xuân Bính Ngọ 2026, trong không khí mừng Đảng – mừng Xuân, tại Hà Nội, Thủ tướng Chính phủ Phạm Minh Chính đã tới thăm, chúc Tết nguyên Tổng Bí thư Nông Đức Mạnh và dâng hương tưởng nhớ các đồng chí cố lãnh đạo Đảng, Nhà nước.

Tin mới
VIDEO
Tin Tài Trợ
