EVNSPC: quyết tâm hoàn thành kế hoạch đầu tư xây dựng năm 2025
Kinhtedothi - Tổng Công ty điện lực miền Nam (EVNSPC) đã đóng điện 78 công trình, khởi công 42 công trình lưới điện 110kV và giải ngân gần 9.700 tỷ đồng trong 8 tháng, khẳng định quyết tâm hoàn thành kế hoạch đầu tư xây dựng năm 2025.
Trong 8 tháng năm 2025, với nỗ lực không ngừng, Tổng công ty Điện lực miền Nam (EVNSPC) đã đóng điện hoàn thành 78 công trình lưới điện 110kV, gấp 4,3 lần so với cùng kỳ 2024, đồng thời khởi công 42 công trình, tăng 1,68 lần. Tổng giá trị giải ngân đầu tư thuần đạt gần 9.700 tỷ đồng, bằng 66,3% kế hoạch cả năm.

Tổng giám đốc EVNSPC Nguyễn Phước Đức phát biểu chỉ đạo tại cuộc họp Tổng kết công tác đầu tư xây dựng 8 tháng đầu năm 2025.
Công tác chuẩn bị đầu tư cũng đạt nhiều kết quả tích cực, khi EVNSPC hoàn thành và nộp 129 hồ sơ đề xuất chấp thuận chủ trương đầu tư đến các cơ quan chức năng, trong đó 89 hồ sơ đã được phê duyệt.
Để có được kết quả này, ngay từ đầu năm, lãnh đạo EVNSPC đã chỉ đạo quyết liệt công tác đầu tư xây dựng, đặc biệt trong điều hành tiến độ thi công tại các công trường. Hội đồng thành viên, Ban điều hành được phân công phụ trách cụ thể từng khu vực, trực tiếp kiểm tra tại hiện trường để kịp thời chỉ đạo, tháo gỡ khó khăn, vướng mắc. Hằng tháng, EVNSPC tổ chức họp kiểm điểm tiến độ, từ đó xây dựng kế hoạch chi tiết theo từng ngày, tuần, tháng; đồng thời khen thưởng kịp thời tập thể, cá nhân có thành tích xuất sắc trong triển khai công trình.

Theo kế hoạch năm 2025, EVNSPC sẽ đóng điện 122 công trình lưới điện 110kV; riêng trong tháng 9/2025 dự kiến hoàn thành 14 công trình. Tuy nhiên, khối lượng công việc rất lớn, trong khi doanh nghiệp vẫn đối mặt nhiều khó khăn về đền bù, giải phóng mặt bằng, năng lực tài chính của một số nhà thầu còn hạn chế, nguồn cung cấp vật tư, nhân lực có tay nghề cao khan hiếm, ảnh hưởng đến tiến độ triển khai.
Để bảo đảm hoàn thành toàn diện kế hoạch đầu tư xây dựng từ nay đến cuối năm, EVNSPC tiếp tục duy trì sự chỉ đạo quyết liệt, trong đó các thành viên Hội đồng thành viên và Ban điều hành trực tiếp bám sát hiện trường, duy trì chế độ báo cáo định kỳ hằng ngày, hằng tuần. EVNSPC cũng tăng cường tổ chức các phiên họp rà soát tiến độ định kỳ và đột xuất với từng nhà thầu, kiểm tra chặt chẽ việc bố trí nguồn lực, chất lượng và tiến độ so với kế hoạch. Công tác thanh quyết toán được thực hiện kịp thời nhằm tạo điều kiện tài chính cho nhà thầu đẩy nhanh thi công.

Bên cạnh đó, các Công ty Điện lực trực thuộc tiếp tục chủ động phối hợp chính quyền địa phương trong công tác tuyên truyền, vận động người dân, thực hiện tốt chính sách bồi thường, giải phóng mặt bằng, bảo đảm tiến độ dự án.
Tại cuộc họp rà soát tình hình đầu tư xây dựng 8 tháng đầu năm, Chủ tịch Hội đồng thành viên EVNSPC Lê Văn Trang yêu cầu các Ban Quản lý dự án, Ban chuyên môn và các Công ty Điện lực nỗ lực, quyết liệt hơn nữa để hoàn thành kế hoạch trong 4 tháng cuối năm cũng như cả năm 2025. Các đơn vị phải tập trung giải quyết dứt điểm vướng mắc trong công tác giải phóng mặt bằng, chuẩn bị đầu tư, thanh quyết toán công trình, đồng thời chủ động xây dựng danh mục đầu tư cho năm 2026.
Tổng giám đốc EVNSPC Nguyễn Phước Đức cũng chỉ đạo các Ban Quản lý dự án tăng cường đôn đốc, nhắc nhở nhà thầu bố trí đủ nguồn lực, bảo đảm cam kết tiến độ; thường xuyên kiểm tra công trường để giám sát tuân thủ an toàn và chất lượng; đẩy mạnh công tác giải ngân, nghiệm thu, hoàn công từng hạng mục, từng gói thầu ngay khi hoàn thành để thuận lợi cho công tác quyết toán.
IMG Phước Đông và EVNSPC hợp tác phát triển hệ thống hạ tầng điện 110kV
Kinhtedothi - Với cam kết đồng hành cùng phát triển công nghiệp Tây Ninh, EVNSPC sẽ trực tiếp đầu tư hệ thống trạm biến áp và đường dây 110kV tại Khu công nghiệp Phước Đông. Đây là kết quả buổi làm việc ngày 10/9/2025 giữa EVNSPC và Công ty Cổ phần IMG Phước Đông (IPD), mở ra bước tiến mới trong việc bảo đảm hạ tầng năng lượng cho KCN Cảng Phước Đông, trong đó có Nhà máy luyện cán thép Hòa Phát Long An và nhiều dự án quy mô lớn khác đặt trong khu công nghiệp.

EVNSPC hoàn thành 2 công trình trọng điểm chào mừng Quốc khánh 2/9

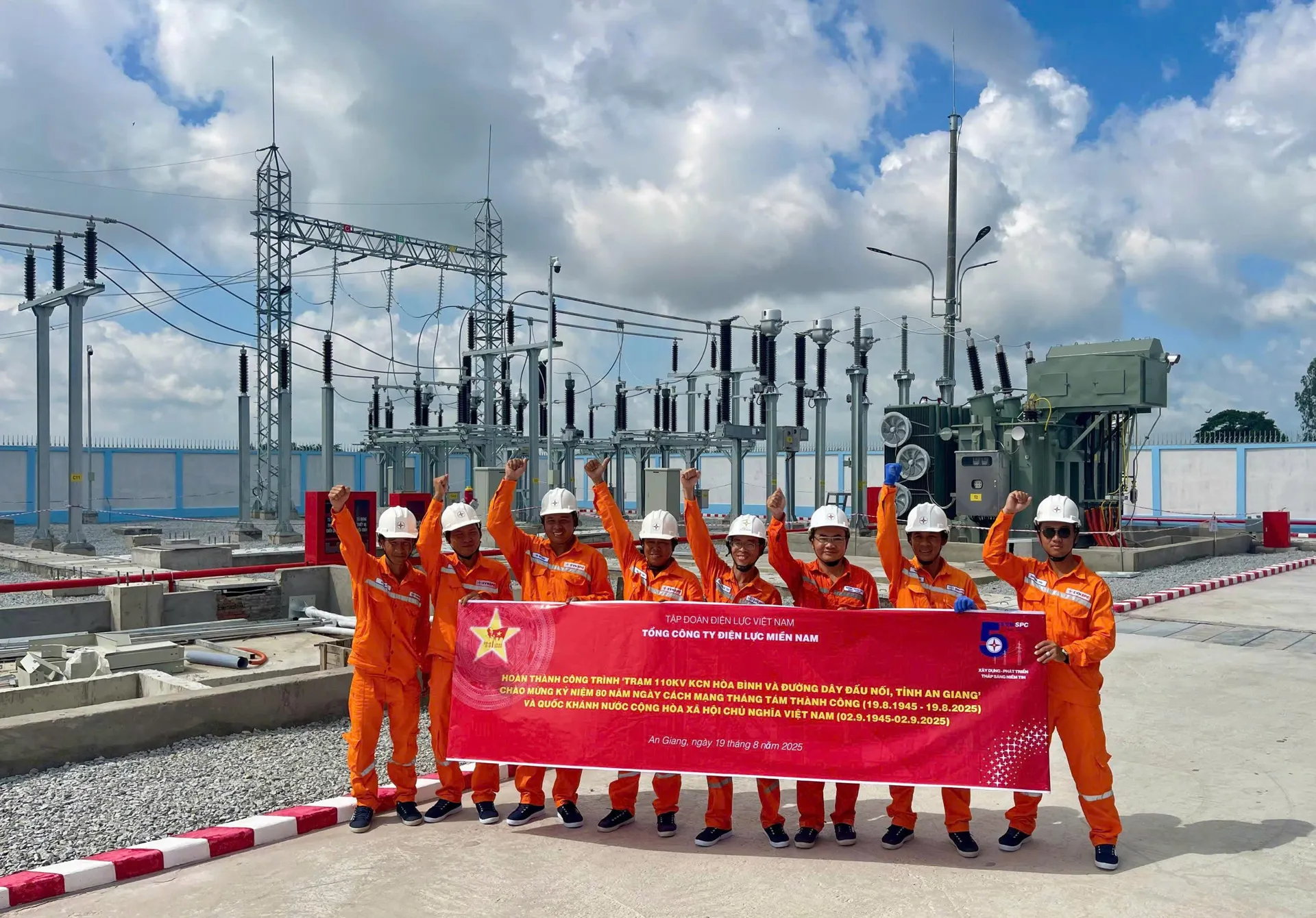

Kinhtedothi - Ngày 19/8, Tổng công ty Điện lực miền Nam (EVNSPC) tổ chức khánh thành hai công trình trọng điểm chào mừng 80 năm Cách mạng tháng Tám thành công (19/8/1945 – 19/82025) và Quốc khánh nước Cộng hòa xã hội chủ nghĩa Việt Nam (2/9/1945 – 2/9/2025), gồm: Trạm biến áp 110kV khu công nghiệp Hòa Bình và đường dây đấu nối (tỉnh An Giang); Lộ ra 220kV Châu Thành chuyển tiếp trên đường dây 110kV Vị Thanh - Long Mỹ (tỉnh Hậu Giang cũ, nay là TP Cần Thơ).

EVNSPC: Triển khai nhiều giải pháp để cấp điện an toàn, tạo đà hút vốn đầu tư
Kinhtedothi - Chính phủ vừa ban hành Nghị quyết số 226/NQ-CP ngày 5/8 về mục tiêu tăng trưởng các ngành, lĩnh vực, địa phương và các nhiệm vụ, giải pháp trọng tâm để bảo đảm tăng trưởng kinh tế cả nước năm 2025 đạt từ 8,3 - 8,5%. Theo đó, Thủ tướng giao Bộ Công Thương, các tập đoàn năng lượng bảo đảm an ninh năng lượng phục vụ nhu cầu sản xuất kinh doanh; sẵn sàng phương án cung ứng, điều tiết nguồn điện để bảo đảm cung ứng điện trong mùa nắng nóng...
