Hạ đặt thành công Rotor tổ máy số 1 Dự án Thủy điện Hòa Bình mở rộng

Kinhtedothi - Rotor tổ máy số 1 Dự án Thủy điện Hòa Bình mở rộng có trọng lượng khoảng 585 tấn là phần quay của máy phát đã được hạ đặt thành công vào Stator tổ máy.

Sau 3 tiếng thực hiện, vào lúc 11h20, sáng 6/7/2025, tại công trường Nhà máy Thủy điện Hòa Bình mở rộng (phường Hòa Bình, tỉnh Phú Thọ), Tập đoàn Điện lực Việt Nam (EVN) và Ban Quản lý dự án (QLDA) Điện 1 đã phối hợp với các nhà thầu tổ chức hạ đặt thành công Rotor tổ máy số 1 Dự án Thủy điện Hòa Bình mở rộng có trọng lượng khoảng 585 tấn.

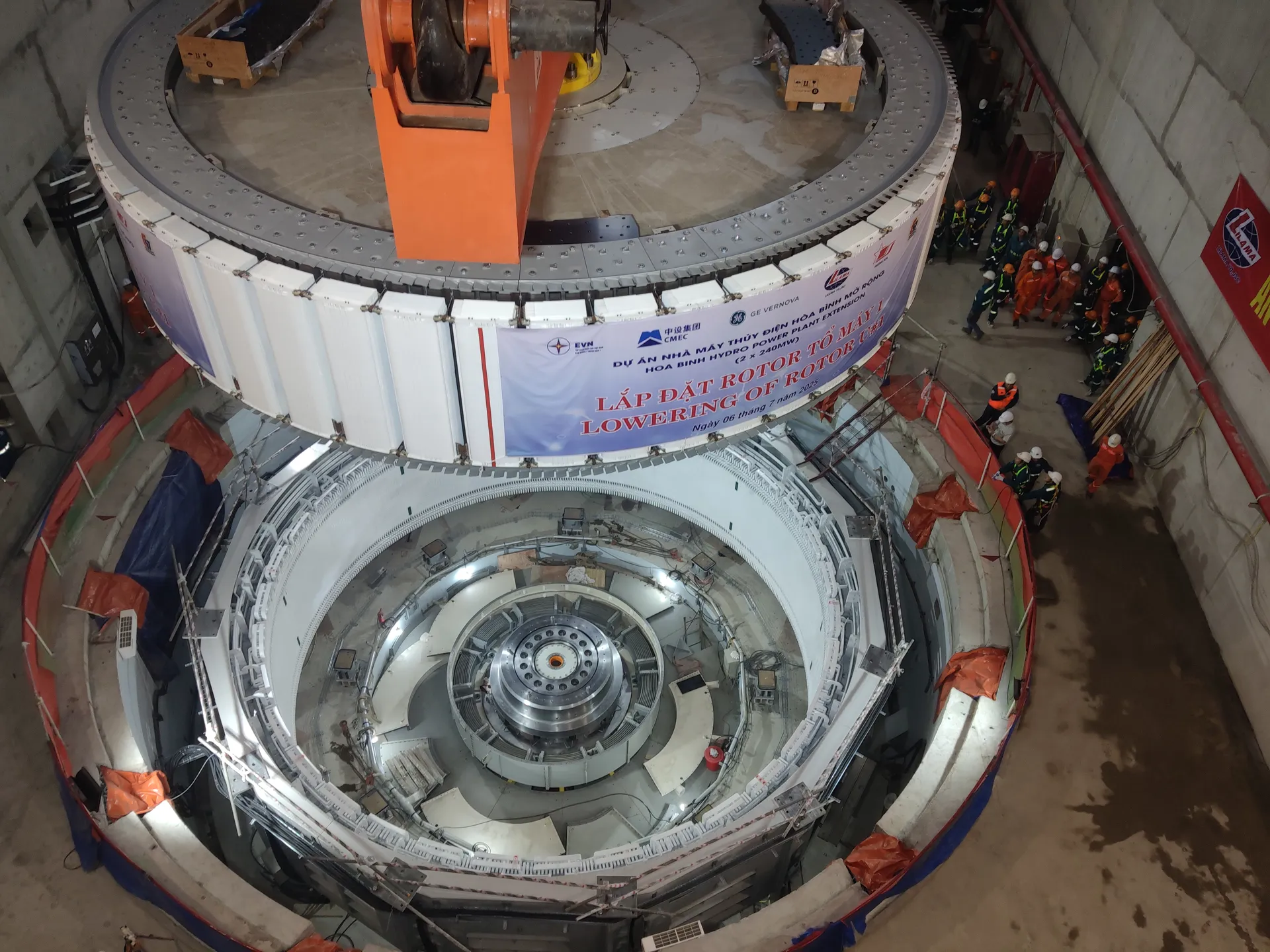

Hoàn thiện việc hạ đặt  Rotor tổ máy số 1 Dự án Thủy điện Hòa Bình mở rộng. Ảnh: Khắc Kiên

Đây là cột mốc tiến độ quan trọng trong quá trình lắp đặt thiết bị và hoàn thiện tổ máy. Giám sát quá trình hạ đặt Rotor tại công trường về có Chủ tịch HĐTV Đặng Hoàng An, Tổng Giám đốc Nguyễn Anh Tuấn, Thành viên HĐTV Đặng Huy Cường, Phó Tổng Giám đốc EVN Phạm Hồng Phương...

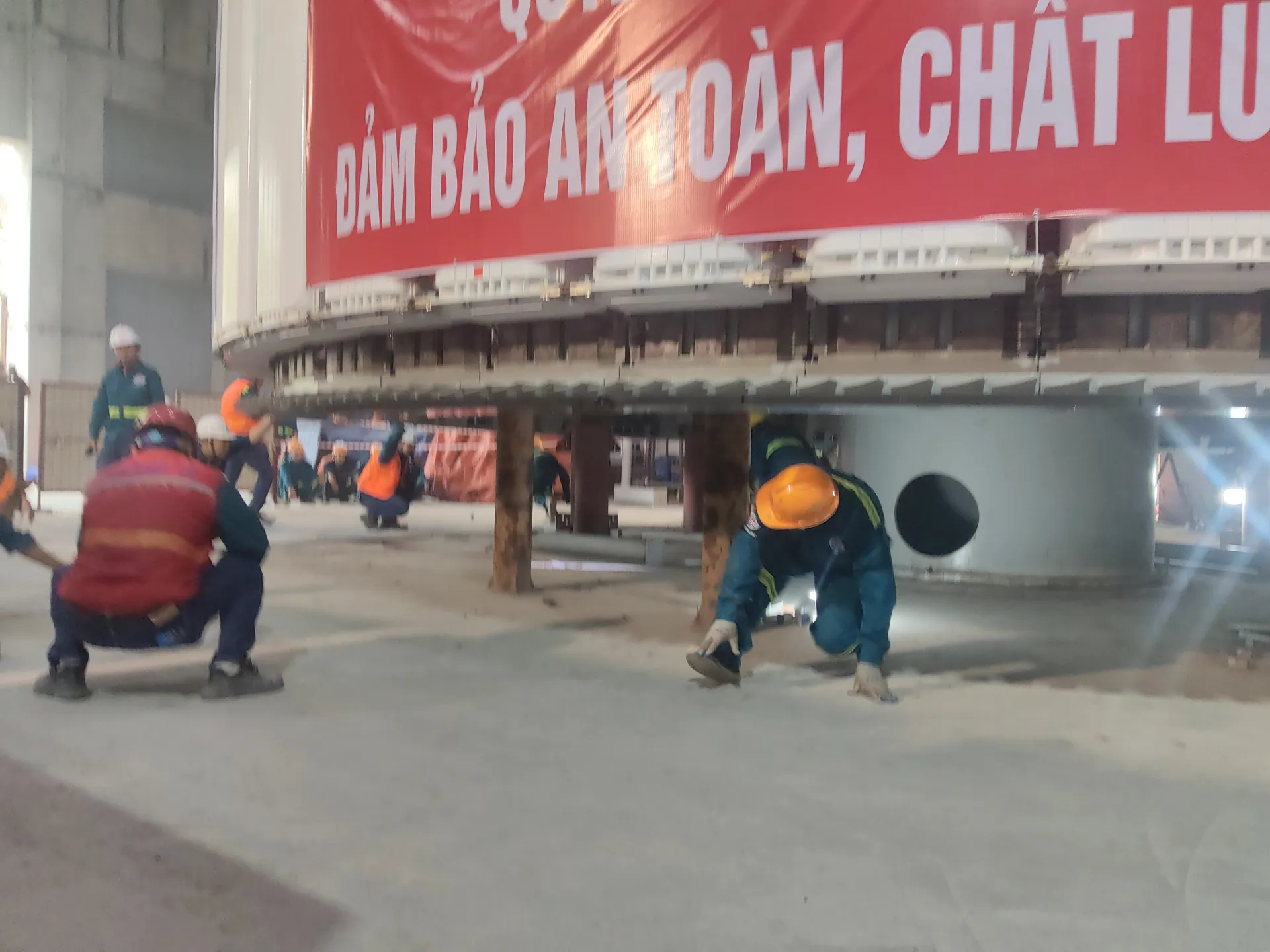

Rotor tổ máy số 1 Dự án Thủy điện Hòa Bình mở rộng có trọng lượng khoảng 585 tấn, là phần quay của máy phát. Quá trình hạ đặt thành công vào Stator tổ máy phải đảm bảo các yêu cầu kỹ thuật với độ chính xác cao. Việc hạ đặt Rotor là một bước bản lề quan trọng trong chuỗi các công đoạn lắp đặt tổ máy, đòi hỏi sự phối hợp đồng bộ, chính xác giữa các đơn vị thi công, giám sát và lắp đặt thiết bị cơ điện. Thành công của hạng mục này thể hiện quyết tâm và nỗ lực lớn của EVN, Ban QLDA Điện 1 và các nhà thầu trong điều kiện thi công khó khăn, phức tạp.

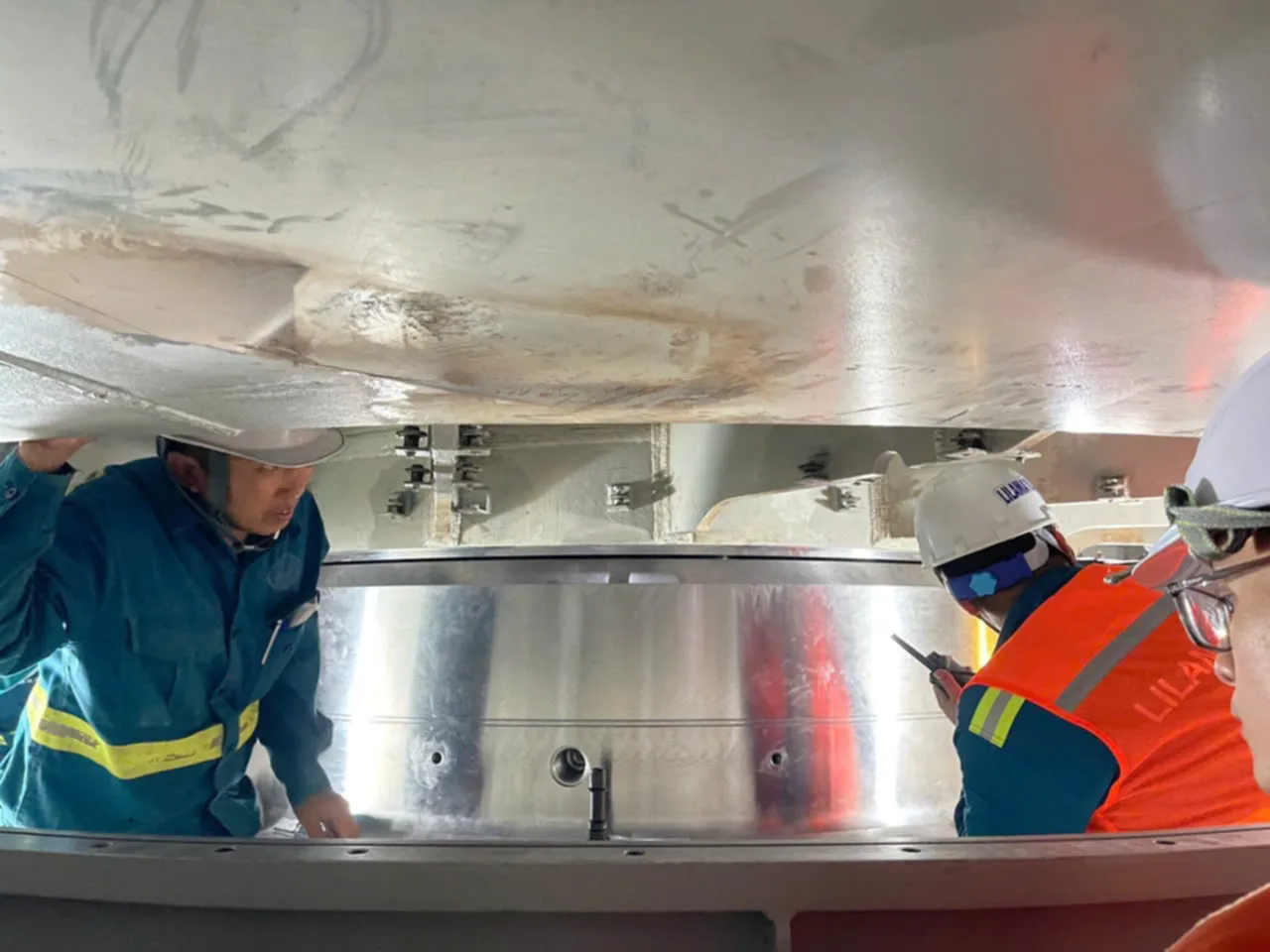

Kiểm tra an toàn Rotor tổ máy số 1 trước khi hạ đặt. Ảnh: Khắc Kiên

Việc hoàn thành hạ đặt Rotor tổ máy số 1 Dự án Thủy điện Hòa Bình mở rộng có ý nghĩa quan trọng, tạo tiền đề để tiếp tục thực hiện nhiều hạng mục lắp đặt cơ điện, tiến tới thử nghiệm và vận hành tổ máy với mục tiêu phát điện tổ máy số 1 của dự án vào dịp kỷ niệm 80 năm Cách mạng tháng Tám (19/8/1945 – 19/8/2025) và Quốc khánh 2/9 theo đúng tiến độ yêu cầu theo chỉ đạo của Thủ tướng Chính phủ.

Phó Tổng Giám đốc EVN Phạm Hồng Phương, cho biết, việc hoàn thành hạ đặt Rotor tổ máy số 1 không chỉ có ý nghĩa kỹ thuật mà còn tạo tiền đề quan trọng để triển khai các hạng mục tiếp theo, tiến tới thử nghiệm và vận hành, phấn đấu phát điện tổ máy số 1 vào ngày 19/8, theo đúng chỉ đạo của Thủ tướng Chính phủ. Ngay sau khi hạ đặt thành công Rotor tổ máy số 1 ,mặt bằng sẽ tiếp tục được sử dụng để lắp đặt Rotor tổ máy số 2.

Phó Tổng Giám đốc EVN Phạm Hồng Phương. Ảnh: Khắc Kiên

Dự án Thủy điện Hòa Bình mở rộng là công trình quan trọng quốc gia được Thủ tướng Chính phủ phê duyệt chủ trương đầu tư tại Quyết định số 389/QĐ-TTg ngày 10/4/2018. Dự án do EVN là chủ đầu tư, đại diện chủ đầu tư là Ban QLDA Điện 1. Quy mô dự án xây dựng mở rộng nhà máy thủy điện với 2 tổ máy, tổng công suất 480MW (2 x 240 MW). Sản lượng phát điện trung bình hàng năm: khoảng 490 triệu kWh với tổng mức đầu tư trên 9.220 tỷ đồng.

Vị trí tuyến xây dựng công trình chính bố trí bên bờ phải tuyến đập thủy điện Hòa Bình hiện hữu. Nhà thầu thi công xây dựng Liên danh Tổng Công ty Xây dựng Trường Sơn – Công ty Cổ phần xây dựng 47 – Công ty Cổ phần Lilama10.

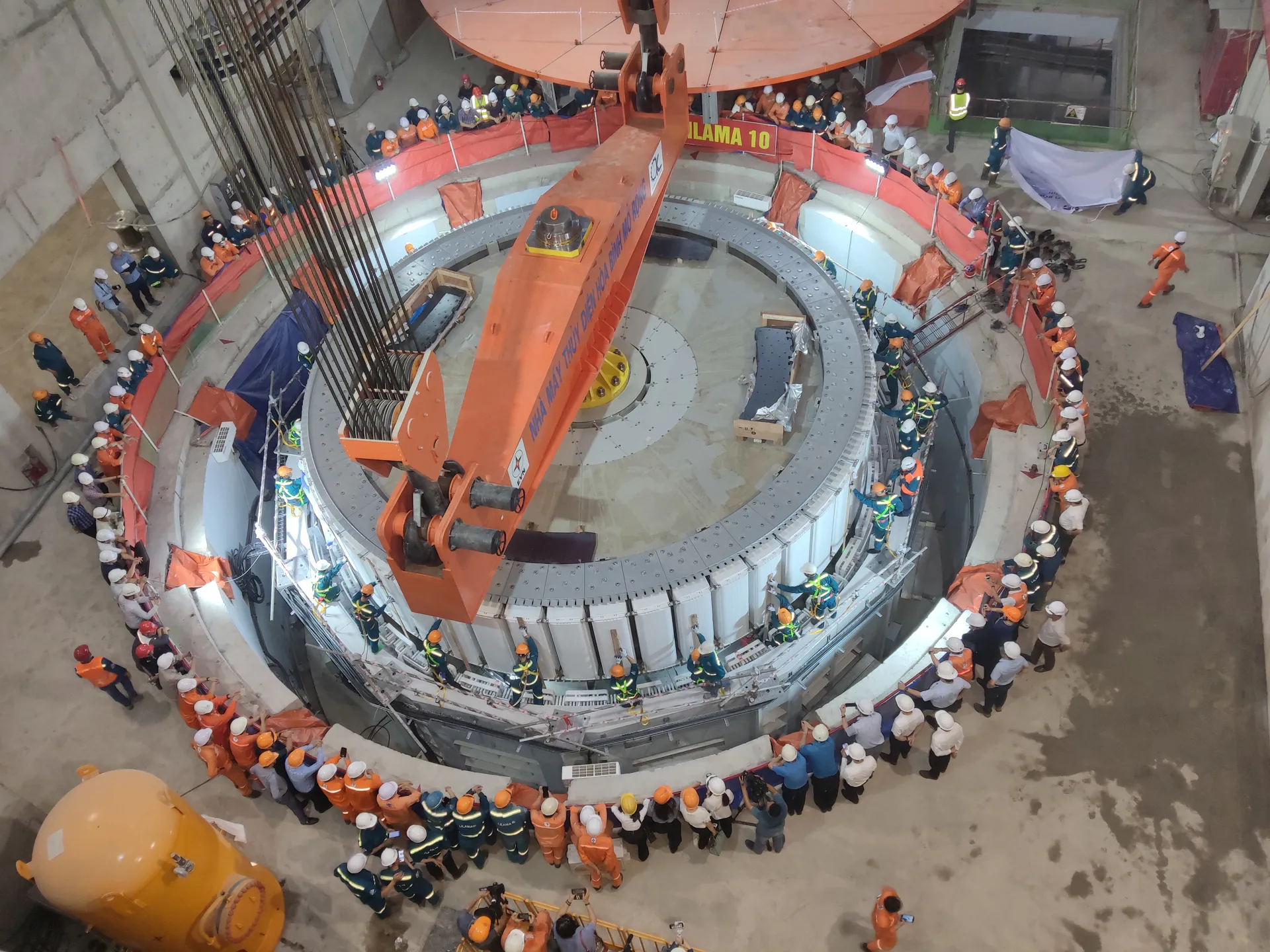

Cầu trục đôi tại trọng 700 tấn đưa Rotor tổ máy số 1 vào hạ đặt. Ảnh: Khắc Kiên

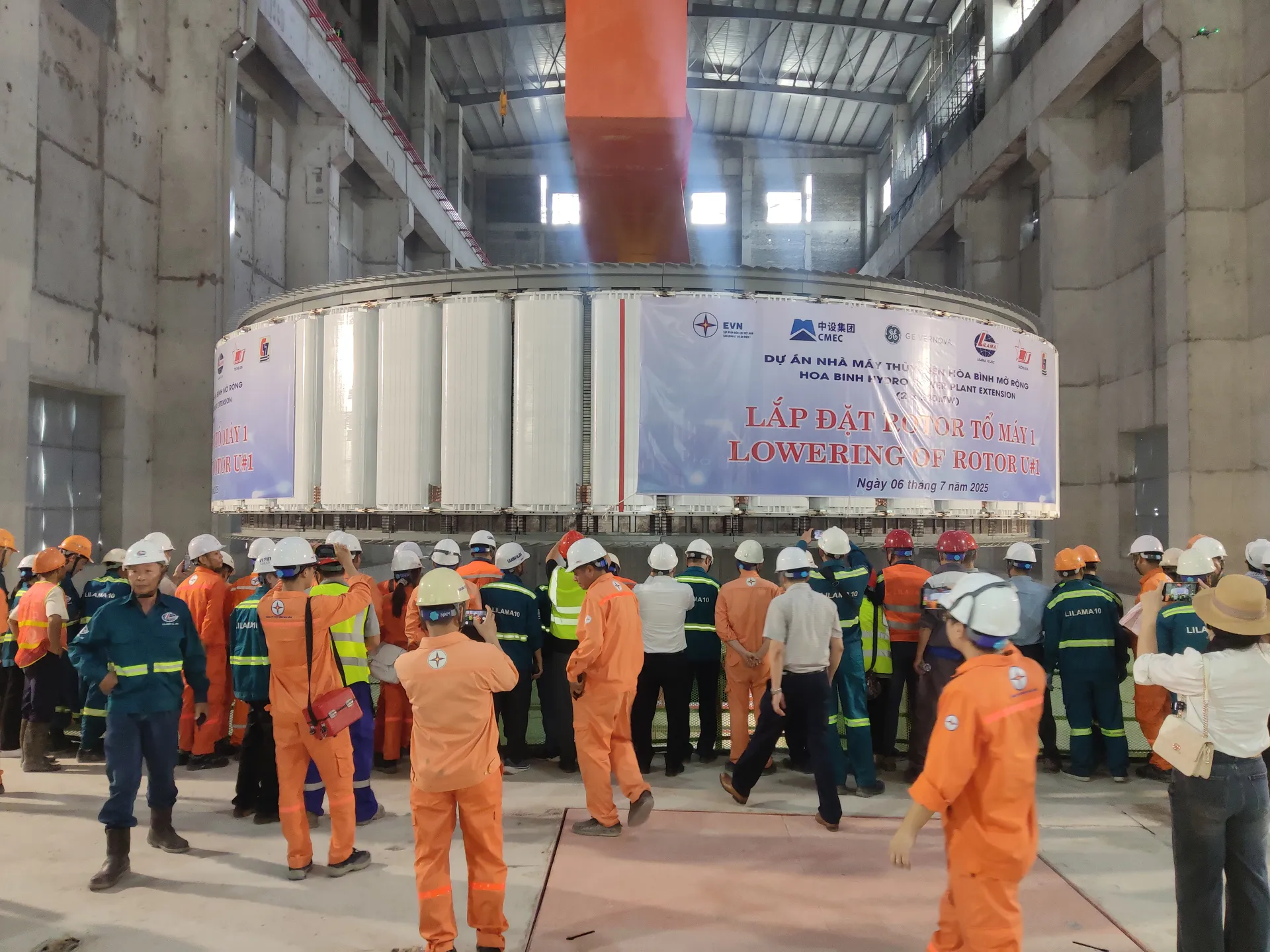

Việc hạ đặt Rotor tổ máy số 1 thành công vào lúc 11h20 sáng 6/7/2025. Ảnh: Khắc Kiên

Dự án được triển khai với các mục tiêu tăng khả năng công suất phủ đỉnh cho hê thống điện Quốc gia, nâng cao khả năng khai thác vận hành kinh tế của Nhà máy Thủy điện Hoà Bình trong hệ thống.

Ngoài ra, nâng cao khả năng điều tần, ổn định tần số của hệ thống điện Quốc gia, góp phần giảm chi phí vận hành hệ thống điện Quốc gia. Đồng thời, giảm cường độ làm việc của các tổ máy hiện hữu, qua đó kéo dài tuổi thọ của thiết bị, tiết kiệm chi phí bảo dưỡng, sửa chữa.

70 triệu Euro rót cho Dự án Nhà máy Thủy điện Hòa Bình mở rộng

70 triệu Euro rót cho Dự án Nhà máy Thủy điện Hòa Bình mở rộng

Khởi công Nhà máy Thủy điện Hòa Bình mở rộng

Khởi công Nhà máy Thủy điện Hòa Bình mở rộng

Dòng sự kiện:
Đọc nhiều
HỎI ĐÁP THÔNG MINH

CẢM NHẬN CỦA BẠN VỀ BÀI VIẾT NÀY

  • Rất hay
  • Thích
  • Giải trí
  • Cần cải thiện

BÌNH LUẬN (0)

Đừng bỏ lỡ
EVN tiếp tục chung tay khắc phục hậu quả thiên tai

EVN tiếp tục chung tay khắc phục hậu quả thiên tai

01 Dec, 09:20 PM

Kinhtedothi - Tập đoàn Điện lực Việt Nam (EVN) triển khai thực hiện chương trình Tháng tri ân khách hàng năm 2025 với chủ đề “Tiếp tục chung tay khắc phục hậu quả thiên tai, đồng hành cùng khách hàng sử dụng điện an toàn, ổn định”.

Doanh nghiệp có thể khuyến mại hạn mức tối đa lên đến 100%

Doanh nghiệp có thể khuyến mại hạn mức tối đa lên đến 100%

01 Dec, 04:40 PM

Kinhtedothi - Tất cả các doanh nghiệp (DN) đều có quyền hưởng ứng, tham gia Chương trình “Khuyến mại tập trung quốc gia 2025” bằng việc chủ động thực hiện nhiều hoạt động khuyến mại với nội dung đa dạng hấp dẫn hướng đến khách hàng, người tiêu dùng. Đặc biệt, chủ động quyết định áp dụng hạn mức khuyến mại tối đa lên đến 100%...

Hướng dẫn về thủ tục xin gia hạn lưu giữ hàng hóa trong kho EMS

Hướng dẫn về thủ tục xin gia hạn lưu giữ hàng hóa trong kho EMS

01 Dec, 02:47 PM

Kinhtedothi - Theo Cục Hải quan, đối với hàng hóa gửi từ nước ngoài về Việt Nam qua đường bưu chính quốc tế hoặc dịch vụ chuyển phát nhanh, người nhận hàng bạn cần liên hệ trực tiếp với đơn vị chuyển phát (cụ thể EMS Hà Nội) để được cung cấp thông tin về tình trạng lô hàng và đơn vị hải quan nơi hàng đang được làm thủ tục.

Tin mới
VIDEO
Tin Tài Trợ
