Đường dây 500kV mạch 3 Nam Định I – Phố Nối:

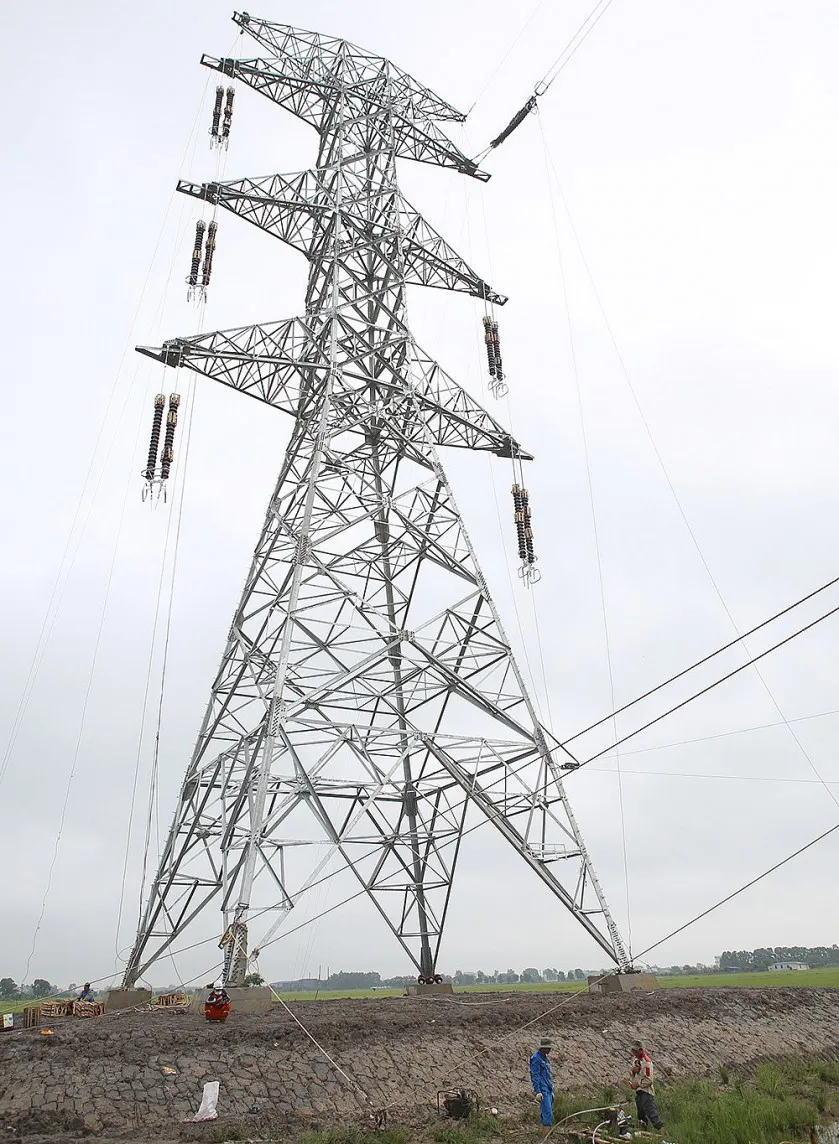

Vượt tiến độ 5 ngày, gói thầu dựng cột đầu tiên hoàn thành
Theo đó, gói thầu số 63 Dự án đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định I – Phố Nối đã hoàn thành dựng cột. Đây là gói thầu đầu tiên của cung đoạn này hoàn thành dựng cột, vượt trước tiến độ của chủ đầu tư đưa ra 5 ngày.

Gói thầu số 63 thuộc địa bàn huyện Bình Giang (tỉnh Hải Dương) gồm 14 vị trí móng (từ vị trí 275 - 288), trong đó có 3 móng cọc, với 6 khoảng néo (tương ứng gần 6km đường dây).
Phó Giám đốc Công ty CP Xây lắp điện 4 Sông Hồng (đơn vị tham gia xây lắp gói thầu) Phạm Minh Tuấn cho biết, đây là khu vực gặp nhiều khó khăn trong quá trình thi công khi phải đi qua đồng ruộng, nền địa chất yếu, khối lượng cọc đóng rất lớn, địa hình thi công chật hẹp. Tuy nhiên, với sự chỉ đạo sát sao của Tập đoàn Điện lực Việt Nam (EVN) và Tổng Công ty Truyền tải điện quốc gia (EVNNPT), cùng với sự vào cuộc quyết liệt của chính quyền địa phương và người dân nơi có dự án đi qua trong việc bàn giao sớm mặt bằng cho dự án nên đơn vị đã sớm tiếp cận vị trí để thi công được ngay.
Kết quả đó phải kể đến sự nỗ lực của tập thể cán bộ công nhân viên của công ty trong việc triển khai dự án với tinh thần “Chỉ bàn làm, không bàn lùi, vượt nắng thắng mưa, ăn tranh thủ, ngủ khẩn trương”; làm việc 3 ca, 4 kíp, 24/7, xuyên Lễ, Tết, xuyên ngày nghỉ. Bên cạnh đó là các biện pháp tổ chức thi công hợp lý từ khâu đào đúc móng đến dựng cột.
Song song với quá trình trình dựng cột, đơn vị tính toán thời gian hợp lý để tổ chức phương án thi công kéo dây, mỗi khoảng néo dựng cột được hoàn thành đơn vị sẽ tổ chức kéo dây ngay và đến nay đơn vị đã tổ chức kéo dây 2/6 khoảng néo. Sau khi vị trí cột cuối cùng của gói thầu hoàn thành, đơn vị dồn lực tập trung kéo dây và quyết tâm hoàn thành gói thầu này trước ngày 15/6/2024, vượt trước tiến độ đề ra.
Ngoài việc thực hiện gói thầu số 63, Công ty CP Xây lắp điện 4 Sông Hồng còn thực hiện gói thầu số 66 của Dự án đường dây NMNĐ Nam Định I – Phố Nối thuộc địa bàn tỉnh Hưng Yên với 7 vị trí cột. Gói thầu này đã được đơn vị hoàn thành công tác móng từ trước 30/4/2024, hiện đang được đơn vị tổ chức dựng cột và cột về đến đâu sẽ tổ chức dựng ngay đến đó với quyết tâm cao nhất hoàn thành dự án trong tháng 6/2024 theo đúng chỉ đạo của Thủ tướng Chính phủ.
Việc hoàn thành gói thầu dựng cột đầu tiên của Dự án đường dây 500kV NMNĐ Nam Định I – Phố Nối có ý nghĩa quan trọng, là động lực để các đơn vị khác cùng tích cực nỗ lực cố gắng với quyết tâm cao nhất để đưa dự án về đích.
Được biết, Dự án đường dây 500kV NMNĐ Nam Định I – Phố Nối có chiều dài khoảng 127km, đi qua địa bàn các tỉnh Nam Định, Thái Bình, Hải Dương và Hưng Yên. Dự án có 334 vị trí móng, với 144 khoảng néo hành lang tuyến. Tính đến trưa ngày 26/5/2024, dự án đã hoàn thành 331/334 vị trí móng; cung cấp cột thép đến công trường được 210 cột; đã hoàn thành và đang lắp dựng 192 cột; đang kéo dây 2 khoảng néo.

Hoàn thành đóng điện đường dây 500 kV mạch 3 Quảng Trạch -Phố Nối trước 30/6/2024
Kinhtedothi - Văn phòng Chính phủ vừa phát Thông báo số 243/TB-VPCP ngày 25/5/2024 kết luận của Thủ tướng Chính phủ Phạm Minh Chính tại cuộc họp trực tuyến về tình hình triển khai các dự án đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên).

Thủ tướng yêu cầu trước ngày 30/6 phải đóng điện đường dây 500kV mạch 3
Kinhtedothi - Thủ tướng yêu cầu EVN rà soát, xây dựng lại đường găng tiến độ dự án, kiểm soát theo ngày, tuần, tới ngày 20/6 phải hoàn thành việc kéo dây, sau đó thí nghiệm, nghiệm thu và đóng điện chậm nhất ngày 30/6.

Đường dây 500kV mạch 3 vẫn cần sự nỗ lực để đảm bảo tiến độ
Kinhtedothi - Đến nay dự án 500kV mạch 3 từ Quảng Trạch - Phố Nối vẫn gặp một số khó khăn vướng mắc. Do đó cần sự nỗ lực cởi gỡ để có thể hoàn thành theo đúng kế hoạch đề ra.
