Việt Nam vươn mình trong kỷ nguyên mới

Xã Văn Bình đẩy nhanh tiến độ bàn giao mặt bằng DA đường Vành đai 4

Hữu Hải
Chia sẻ Zalo

Kinhtedothi - Văn Bình là 1 trong 9 xã của huyện Thường Tín (TP Hà Nội) có đường Vành đai 4 - Vùng Thủ đô đi qua. Do vậy, thời gian qua cả hệ thống chính trị của xã đã quyết tâm cùng vào cuộc triển khai công tác tuyên truyền…

Người dân xã Văn Bình hoàn thiện thủ tục để nhận tiền bồi thường, hỗ trợ GPMB dự án đường Vành đai 4
Người dân xã Văn Bình hoàn thiện thủ tục để nhận tiền bồi thường, hỗ trợ GPMB dự án đường Vành đai 4

Chủ tịch UBND xã Văn Bình Ngô Đình Tiến chia sẻ: Do có số lượng mộ cần di dời rất lớn, xã đề xuất TP xây dựng một khu quy tập mộ riêng trên diện tích 3,7ha. Từ chỉ đạo của Huyện ủy, UBND huyện Thường Tín, xã Văn Bình đã thành lập Ban chỉ đạo, Tổ công tác phân công các thành viên tổ chức thực hiện.

Ngay sau khi TP công bố chỉ giới đường đỏ, cắm mốc thực địa, xã Văn Bình đã tổ chức nhiều hội nghị với các hộ dân thôn Văn Giáp và Văn Hội để thông báo, triển khai chủ trương, chính sách, chế độ, hỗ trợ bồi thường GPMB kết hợp vận động để các hộ dân có mộ phần thân nhân thuộc diện di dời hiểu, chia sẻ.

Thực hiện DA đường Vành đai 4 - Vùng Thủ đô đi qua, xã phải thu hồi là 340.600m2, có 45 hộ dân thuộc diện giải tỏa, tái định cư với tổng diện tích thu hồi đất là 4.225m2; 69 hộ có đất nông nghiệp bị thu hồi với tổng diện tích 73.705,5m2; số mộ phần di dời là hơn 1.600 ngôi.

Theo đó, xã Văn Bình đã đề xuất khu tái định cư tại khu Đống Ốc, thôn Văn Hội với diện tích 3,797ha, đã được UBND TP chấp thuận tại Quyết định số 4022/QĐ-UBND ngày 25/10/2022 về việc điều chỉnh, bổ sung kế hoạch sử dụng đất năm 2022 của huyện.

Cán bộ, đảng viên trong Đảng bộ xã Văn Bình ủng hộ tuyệt đối để sớm hoàn thành công tác GPMB dự án đường Vành đai 4
Cán bộ, đảng viên trong Đảng bộ xã Văn Bình ủng hộ tuyệt đối để sớm hoàn thành công tác GPMB dự án đường Vành đai 4

Chủ tịch UBND xã Văn Bình Ngô Đình Tiến cho biết: Ban đầu, một số hộ gia đình còn băn khoăn, chưa đồng thuận di dời, nhất là những khu mộ của các dòng họ, song với tinh thần cán bộ, đảng viên gương mẫu thực hiện trước nên Nhân dân đồng tình ủng hộ.

Thực hiện sự chỉ đạo của Ban chỉ đạo, Tổ công tác của huyện, xã Văn Bình đã thành lập Tổ tuyên truyền, vận động gồm 3 nhóm, 28 thành viên và phân công cụ thể cho các thành viên. Các cơ quan chức năng của huyện cũng phối hợp với xã đôn đốc đơn vị thi công khẩn trương đẩy nhanh tiến độ GPMB xây dựng khu quy tập mộ không kể ngày, đêm, ngày lễ.

Các ban ngành, đoàn thể từ xã đến thôn cũng tích cực vào cuộc nhằm đẩy nhanh tiến độ để đơn vị thi công sớm bàn giao mặt bằng và giếng mộ cho các hộ di chuyển mộ, dù khi đó đã là thời điểm cận Tết Nguyên đán Quý Mão 2023...

Tính đến thời điểm hiện nay, xã Văn Bình đã di chuyển được 1.511/hơn 1.600 ngôi mộ. Số mộ còn lại, các hộ dân chưa di chuyển được trong năm do gần Tết Nguyên đán và một số mộ không có người nhận.

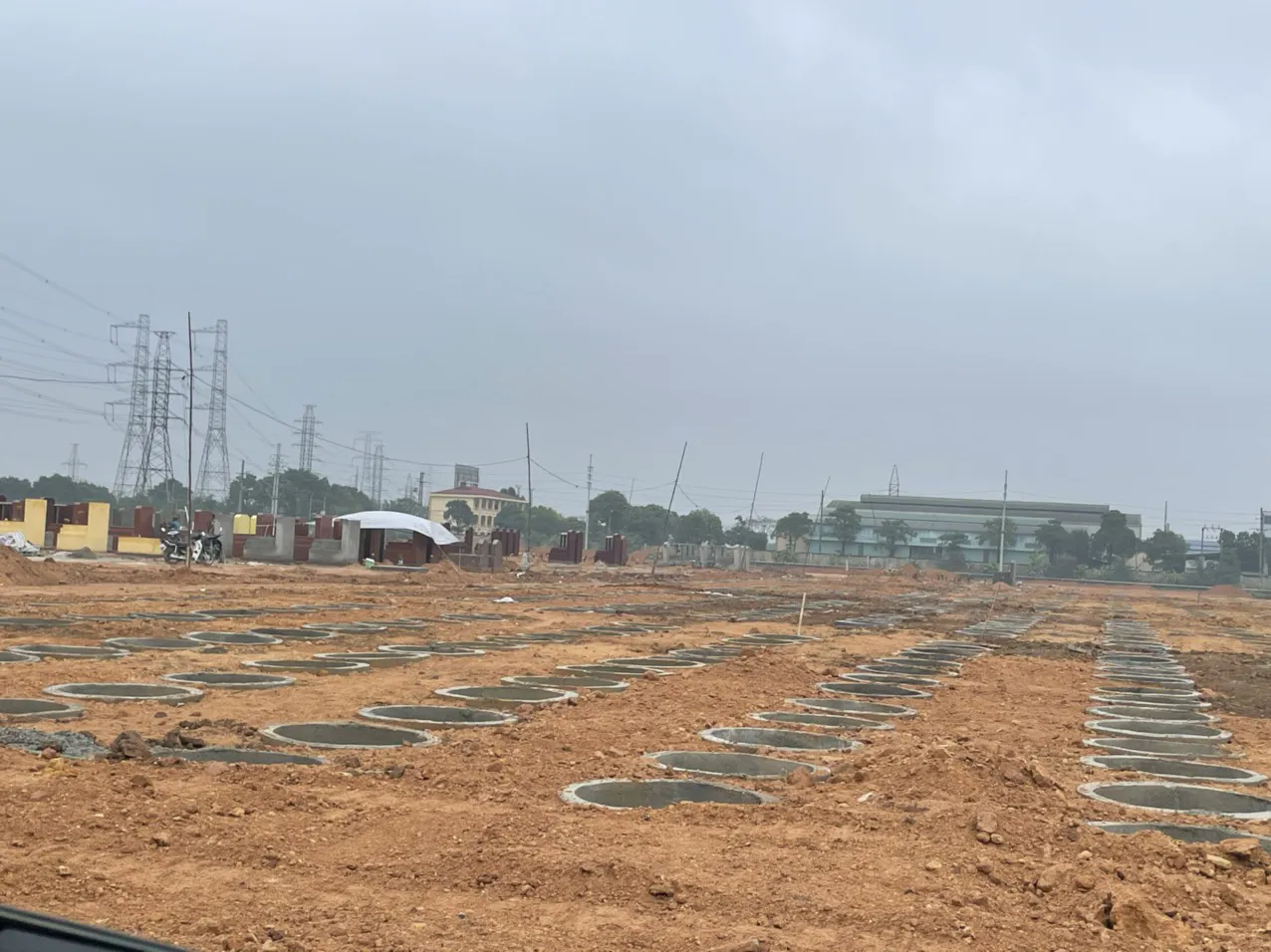

Những giếng mộ tại nghĩa trang xã Văn bình được nhà thầu gấp rút hoàn thành thi công  bàn giao để các hộ gia đình di chuyển mộ đến vị trí mới
Những giếng mộ tại nghĩa trang xã Văn bình được nhà thầu gấp rút hoàn thành thi công  bàn giao để các hộ gia đình di chuyển mộ đến vị trí mới

Sau khi cơ quan, ban, ngành hướng dẫn thủ tục di chuyển, xã thông báo trên hệ thống Đài truyền thanh. Đặc biệt, 100% hộ gia đình có mộ thân nhân di dời đã nhận tiền bồi thường, hỗ trợ làm thủ tục di chuyển.

Đến ngày 10/1/2023, đã có 69 hộ dân xóm 1 có đất nông nghiệp bị thu hồi nhận tiền đền bù với số tiền hơn 62,7 tỷ đồng; 62 hộ có đất nông nghiệp bị thu hồi cho DA khu quy tập mộ phục vụ GPMB thực hiện đường Vành đai 4 nhận tiền đền bù hơn 29,2 tỷ đồng; đã chi trả hỗ trợ di dời 1.343 ngôi mộ với số tiền 19,7 tỷ đồng.

“Xã Văn Bình đang tiếp tục hỗ trợ, vận động các hộ thực hiện việc di chuyển mồ mả xong trước ngày 15/3/2023 theo văn bản đã ký cam kết. Xã Văn Bình phấn đấu bàn giao mặt bằng đúng kế hoạch, tiến độ được TP và huyện giao” - Chủ tịch UBND xã Văn Bình Ngô Đình Tiến khẳng định.
