Việt Nam vươn mình trong kỷ nguyên mới
Logo
Đăng ký ấn phẩm|Đăng nhập

Đà Nẵng thông tin tiến độ công viên phần mềm 800 tỷ đồng

Kinhtedothi - Ngày 26/10, Sở Thông tin và Truyền thông (TT&TT) TP Đà Nẵng cho biết, dự án Công viên phần mềm số 2 có mức đầu tư gần 800 tỷ đồng giá trị khối lượng thực hiện ước đạt 390 tỷ đồng, tương ứng với 56% giá trị hợp đồng.
Công viên phần mềm số 2 có tổng mức đầu tư gần 800 tỷ đồng, từ nguồn vốn ngân sách TP Đà Nẵng. Công trình xây dựng trên khu đất có tổng diện tích 28.573m2, tại phường Thuận Phước, quận Hải Châu.
Quy mô công trình gồm: Khối tòa nhà văn phòng ICT 20 tầng; khối tòa nhà văn phòng trụ sở ICT1 8 tầng; khối tòa nhà văn phòng trụ sở kết hợp khu cà phê 8 tầng ICT2, cùng hệ thống sân bãi, giao thông nội bộ, cảnh quan cây xanh thảm cỏ, hệ thống hạ tầng kỹ thuật đồng bộ.
Dự án dự kiến đáp ứng cho khoảng 6.000 vị trí việc làm trực tiếp về công nghệ thông tin, công nghệ số.

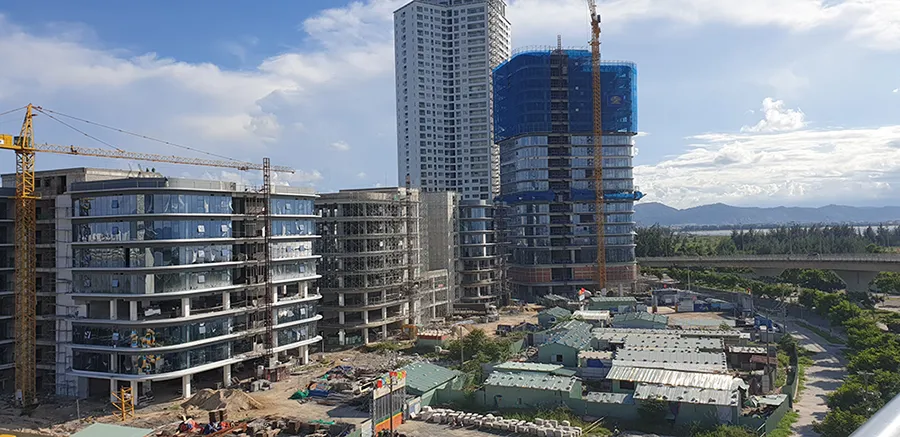

Các tòa nhà đang hoàn thiện của dự án Công viên phần mềm số 2 Đà Nẵng. Ảnh: Q.HẢI
Chủ đầu tư kiêm quản lý dự án là Ban Quản lý dự án đầu tư xây dựng các công trình dân dụng và công nghiệp Đà Nẵng. Dự án được khởi công vào ngày 10/10/2020.
Sở TT&TT Đà Nẵng cho biết, sau hơn 1 năm khởi công xây dựng, đến nay, giá trị khối lượng thực hiện của dự án ước đạt 390 tỷ đồng, tương ứng với 56% giá trị hợp đồng.
Cụ thể, tòa nhà ICT1 (8 tầng, diện tích sàn xây dựng 39.297m2) đã hoàn thành dầm, sàn tầng mái; hiện đang triển khai thi công phần cơ điện và hoàn thiện tầng 1 đến tầng 6; lắp dựng vách kính tầng 1 đến tầng mái.
Tòa nhà ICT2 (8 tầng, diện tích sàn xây dựng: 27.220m2) cất nóc ngày 31/5/2021. Hiện nay đã hoàn thành dầm, sàn tầng mái; đang triển khai thi công hệ thống cơ điện, hoàn thiện tầng 1 đến tầng 16; lắp dựng vách kính tầng 3 đến tầng 14.
Tòa nhà ICT (20 tầng, diện tích sàn xây dựng 26.267m2) hoàn thành cất nóc ngày 23/7/2021. Đã hoàn thành dầm, sàn tầng mái; hiện đang triển khai thi công hệ thống cơ điện, hoàn thiện tầng 1 đến tầng 16; lắp dựng vách kính tầng 3 đến tầng 14.
Đối với hạ tầng ngoài nhà đã hoàn thành bể nước, bể tự hoại, hiện đang triển khai hệ thống hạ tầng kỹ thuật ngầm.
Đọc nhiều
HỎI ĐÁP THÔNG MINH

CẢM NHẬN CỦA BẠN VỀ BÀI VIẾT NÀY

  • Rất hay
  • Thích
  • Giải trí
  • Cần cải thiện

BÌNH LUẬN (0)

Đừng bỏ lỡ
TP Hồ Chí Minh sẽ bổ sung thêm 14 khu công nghiệp mới

TP Hồ Chí Minh sẽ bổ sung thêm 14 khu công nghiệp mới

09 May, 07:26 PM

Kinhtedothi - TP Hồ Chí Minh sẽ quy hoạch bổ sung thêm 14 khu công nghiệp (KCN) hoạt động theo định hướng chuyển đổi các khu này sang các mô hình tiên tiến như KCN sinh thái, công nghệ cao, khu công nghiệp - đô thị - dịch vụ và trung tâm logistics.

Ngành xi măng phục hồi giữa nhiều cái khó

Ngành xi măng phục hồi giữa nhiều cái khó

09 May, 06:42 AM

Kinhtedothi - Ngành xi măng Việt Nam bước vào năm 2025 với ba áp lực lớn gồm giá bán giảm, chi phí tăng và tiêu chuẩn môi trường khắt khe hơn. Trong bối cảnh đó, đầu tư công nghệ không chỉ là sự lựa chọn để phát triển, mà là điều kiện sống còn. Dù quá trình chuyển đổi còn chậm ở nhiều DN vừa và nhỏ, nhưng làn sóng này đã khởi động.

Tin mới
VIDEO
Tin Tài Trợ
