Đóng điện đường dây 500kV Monsoon – Thạnh Mỹ đoạn qua Việt Nam

Đường dây 500kV Monsoon – Thạnh Mỹ là dự án lưới điện truyền tải trọng điểm, phục vụ nhập khẩu điện từ nhà máy điện gió Monsoon (thuộc Lào) về Việt Nam, bổ sung nguồn điện 600MW cho hệ thống điện quốc gia trong giai đoạn 2024 - 2025.
Dự án do EVN làm Chủ đầu tư, Ban Quản lý dự án Điện 2 (EVNPMB2) được giao làm đại diện Chủ đầu tư. Phần công trình nằm trên lãnh thổ Việt Nam được xây dựng trên địa bàn huyện Nam Giang, tỉnh Quảng Nam với chiều dài khoảng 44,71km, tổng mức đầu tư công trình là hơn 1.100 tỷ đồng. Đây là công trình đường dây mạch kép, nối từ cụm Nhà máy điện gió Monsoon (thuộc Lào) đến Trạm biến áp 500kV Thạnh Mỹ thuộc tỉnh Quảng Nam.

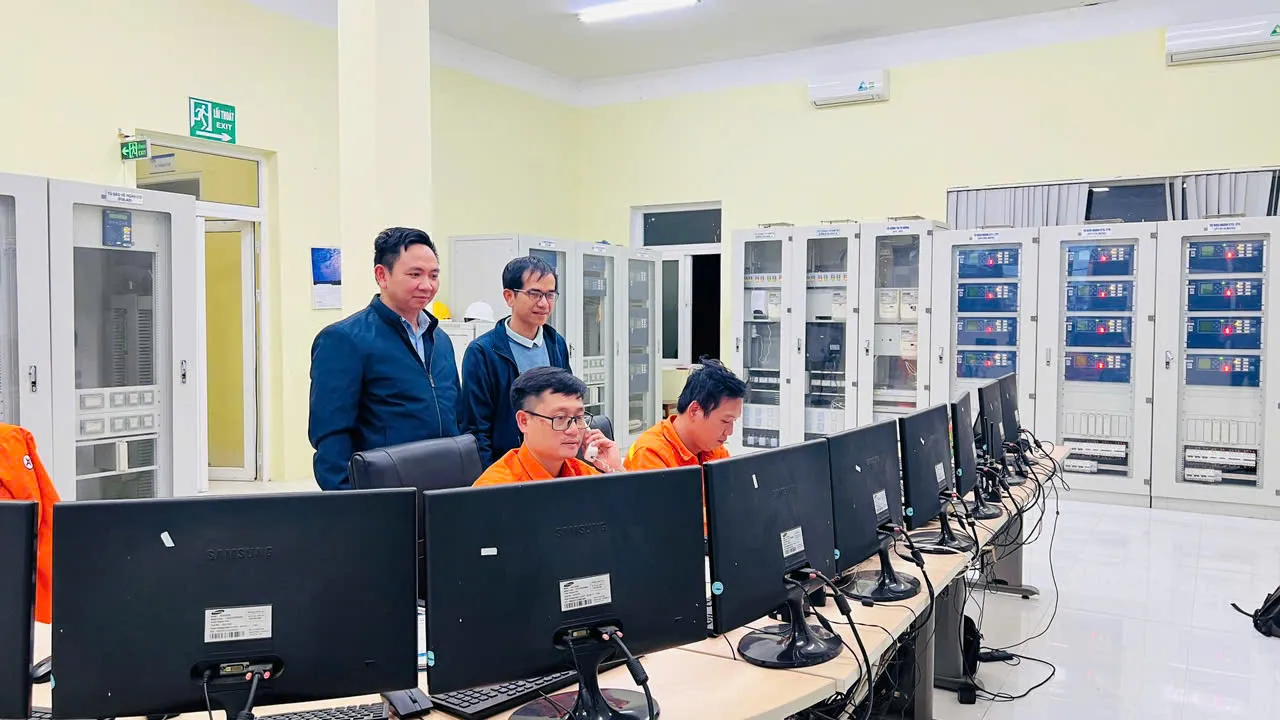

Dự án được khởi công ngày 30/9/2023, vượt qua nhiều khó khăn, thử thách trong công tác chuyển đổi mục đích sử dụng rừng, giải phóng mặt bằng, địa hình đồi núi khó khăn cộng thêm thời tiết khu vực khắc nhiệt. Bằng sự đồng lòng, quyết tâm của các Đơn vị thi công trên công trường và chỉ đạo quyết liệt của EVN/EVNPMB2, dự án đã hoàn thành công trình đảm bảo theo thiết kế được duyệt với khối lượng hoàn thành 90/90 vị trí bê tông móng, dựng cột hoàn thành 90/90 cột thép và kéo dây hoàn thành 28/28 khoảng néo.

Trong thời gian qua, quá trình thi công dự án gặp quá nhiều khó khăn về địa hình hiểm trở, thời tiết khắc nghiệt ... Mặc dù vậy, với sự nỗ lực cố gắng của Ban QLDA Điện 2 và nhiều đơn vị trên công trường, phần dự án trên lãnh thổ Việt Nam đã hoàn thành trước 40 ngày so với mốc phát điện của dự án điện gió Monsoon (thuộc Lào, dự kiến sẽ hoàn thành vào đầu tháng 3/2025).
Công trình đường dây 500kV Monsoon - Thạnh Mỹ có khả năng truyền tải công suất tối đa lên tới khoảng 2.500MW, góp phần nâng cao khả năng vận hành của hệ thống điện quốc gia thông qua nhập khẩu điện từ phía Lào. Trước mắt trong thời gian tới, sau khi dự án nhà máy điện gió Monsoon (phía bên Lào) hoàn thành, dự án đường dây này sẽ tiếp nhận nguồn điện nhập khẩu từ Lào với công suất 600MW, sản lượng điện dự kiến bình quân hàng năm đón nhận khoảng 1,7 tỷ kWh.

Đề án cơ cấu lại EVN giai đoạn đến hết năm 2025
Kinhtedothi - Quyết định số 1271/QĐ-TTg ngày 25/10/2024 phê duyệt Đề án cơ cấu lại Tập đoàn Điện lực Việt Nam giai đoạn đến hết năm 2025.

EVN ký gói thầu EPC triển khai cấp điện cho huyện Côn Đảo
Kinhtedothi - Lễ ký hợp đồng gói thầu "Thiết kế, cung cấp thiết bị và thi công xây dựng đoạn cáp ngầm biển" (EPC) của dự án cấp điện từ lưới điện quốc gia cho huyện Côn Đảo, tỉnh Bà Rịa - Vũng Tàu đã được EVN thực hiện.

EVN đề xuất tiếp tục đầu tư điện hạt nhân
Kinhtedothi- Năm 2024 tổng doanh thu hợp nhất của EVN đạt khoảng 575.000 tỷ đồng. Trong đó, doanh thu công ty mẹ - EVN đạt 480.662 tỷ đồng, tăng 14,3% so với 2023... Đặc biệt, EVN đề xuất Thủ tướng giao Tập đoàn tiếp tục đầu tư dự án điện hạt nhân Ninh Thuận và các nguồn điện mới.
