Nhà máy điện Nhơn Trạch 4 sử dụng LNG chính thức hòa lưới điện quốc gia
Kinhtedothi - Vào lúc 13h55' ngày 27/6/2025, Nhà máy điện Nhơn Trạch 4 – một trong hai tổ máy thuộc tổ hợp điện khí sử dụng LNG đầu tiên tại Việt Nam đã chính thức hòa lưới điện quốc gia, với công suất bước đầu đạt 50MW.
Đây là lần đầu tiên nhà máy phát điện lên lưới, đánh dấu cột mốc quan trọng trong quá trình chạy thử nghiệm trước khi vận hành thương mại.

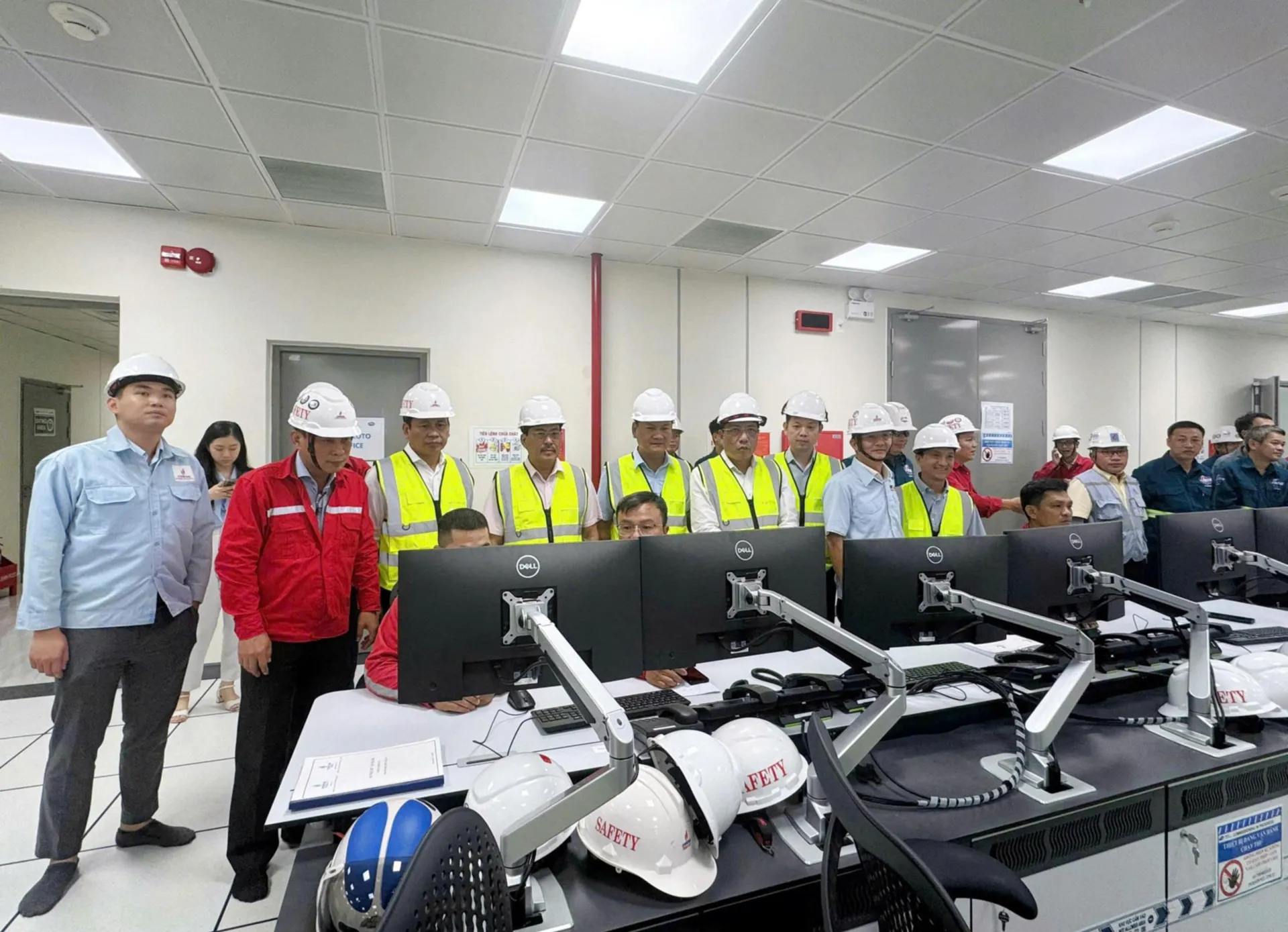

Lãnh đạo PV Power và các đại biểu chứng kiến thời điểm Nhà máy điện Nhơn Trạch 4 lần đầu hòa lưới điện quốc gia.
Trước đó, vào ngày 6/6/2025, Nhà máy điện Nhơn Trạch 4 đã thực hiện thành công đốt lửa lần đầu và chạy chế độ không tải ở tốc độ 3.000 vòng/phút, một bước đệm kỹ thuật quan trọng cho việc đưa tua-bin vào vận hành thử nghiệm có tải. Theo kế hoạch, sau khi hoàn tất các bước thử nghiệm và đánh giá kỹ thuật, nhà máy sẽ chính thức đi vào vận hành thương mại vào tháng 11/2025.
Tính đến cuối tháng 6/2025, tổ hợp Nhơn Trạch 3 và 4 đã hoàn thiện 99,7% khối lượng công việc tổng thể. Công tác mua sắm, lắp đặt thiết bị đã hoàn tất. Trong đó, Nhà máy Nhơn Trạch 3 đã hòa lưới điện quốc gia từ ngày 5/2/2025 và đang trong giai đoạn chạy thử nghiệm thu. Riêng trong tháng 4, tổ máy này đã vận hành ổn định 30 giờ ở chế độ công suất nền, sản sinh 812 MWh điện, một kết quả tích cực thể hiện hiệu quả của công nghệ và sự phối hợp vận hành giữa các đơn vị thi công và chủ đầu tư. Nhà máy Nhơn Trạch 3 dự kiến sẽ được đưa vào vận hành thương mại vào giữa tháng 8/2025.

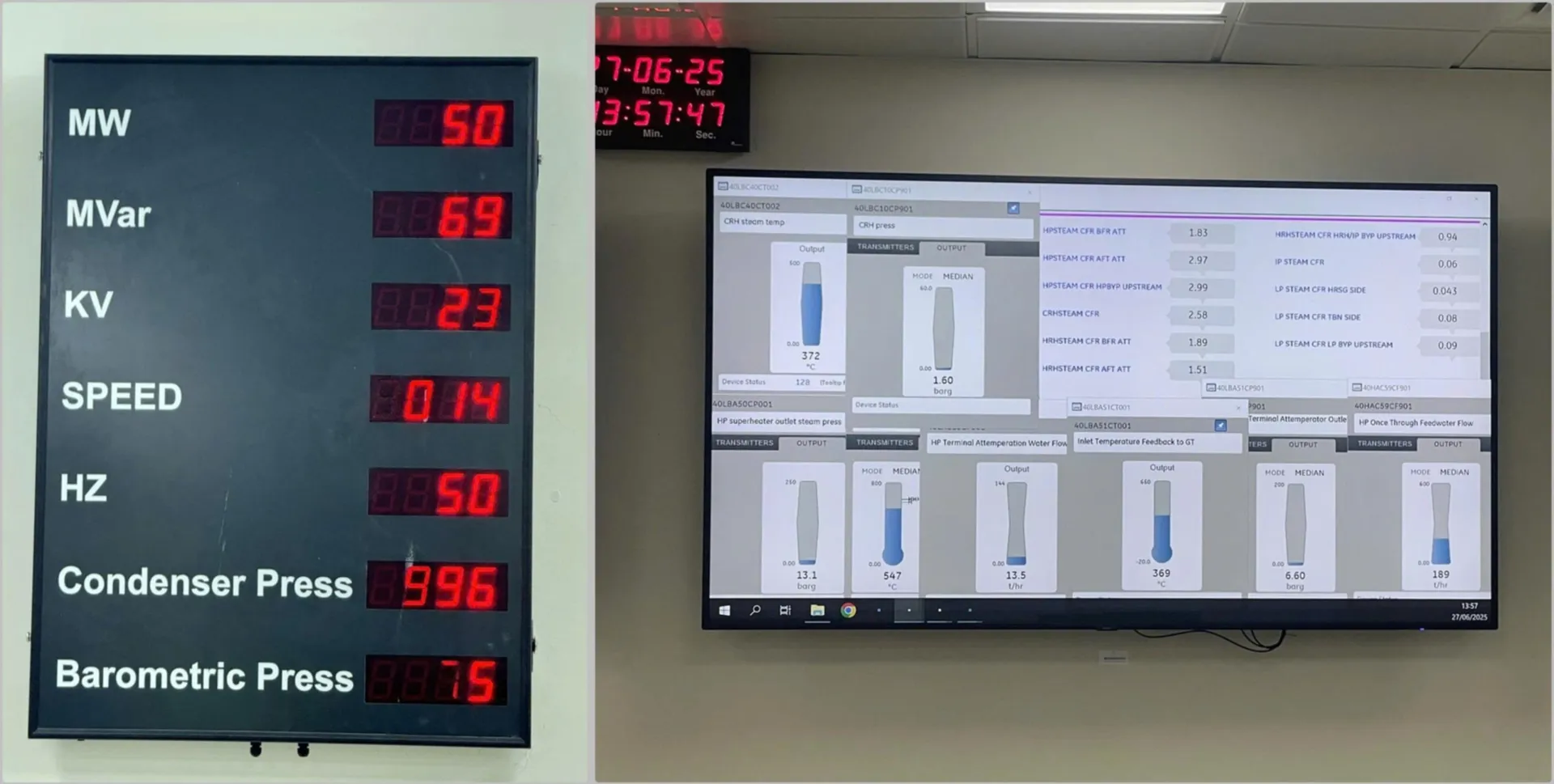

Các chỉ số được kiểm soát ổn định khi hòa lưới điện quốc gia.
Dự án tổ hợp Nhà máy điện Nhơn Trạch 3 và 4 do Tổng Công ty Điện lực Dầu khí Việt Nam – CTCP (PV POWER) - Thành viên của Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam) làm chủ đầu tư là công trình đầu tiên sử dụng khí thiên nhiên hóa lỏng (LNG) nhập khẩu để phát điện tại Việt Nam. Với tổng công suất gần 1.500MW, khi hoàn thành và đưa vào vận hành, hai nhà máy không chỉ góp phần tăng cường nguồn điện cho hệ thống quốc gia trong bối cảnh phụ tải tăng cao, mà còn mở ra hướng phát triển mới cho ngành năng lượng, theo đúng định hướng phát triển điện khí LNG trong Quy hoạch điện VIII đã được Chính phủ phê duyệt.

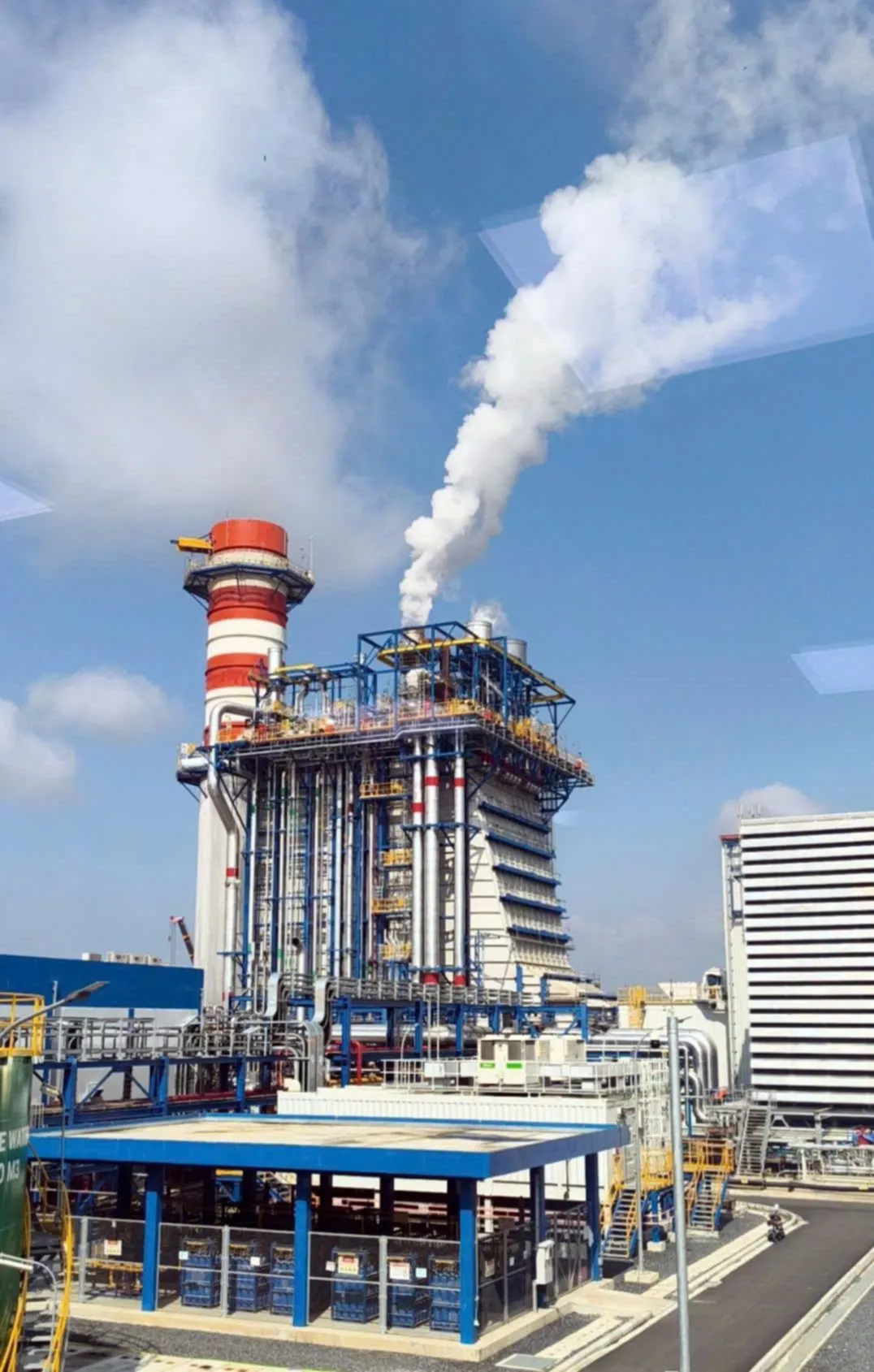

Một góc Nhà máy điện Nhơn Trạch 4.
Với nỗ lực thi công xuyên suốt, phối hợp nhịp nhàng giữa chủ đầu tư, nhà thầu, chuyên gia trong và ngoài nước, cùng sự hỗ trợ sát sao từ các cấp quản lý, dự án Nhơn Trạch 3 và 4 đang tiệm cận vạch đích đúng như kế hoạch đề ra. Việc đưa hai nhà máy vào vận hành thương mại từ cuối năm 2025 sẽ góp phần quan trọng vào việc đảm bảo an ninh năng lượng quốc gia, hướng tới mục tiêu chuyển dịch năng lượng bền vững, giảm phát thải khí nhà kính và phát triển kinh tế xanh.

Dấu mốc chiến lược mới của Petrovietnam tại Lô 15-1
Kinhtedothi - Ngày 20/6, tại Hà Nội, Petrovietnam cùng các đối tác liên doanh đã chính thức ký kết Hợp đồng Phân chia sản phẩm (PSC) cho Lô 15-1 tại thềm lục địa phía Nam Việt Nam đã khẳng định dấu mốc cho ngành dầu khí.

Petrovietnam bứt phá ngay từ đầu năm, đặt nền móng cho tăng trưởng “hai con số”
Kinhtedothi - Bất chấp những biến động của giá dầu và thách thức từ thị trường, Petrovietnam vẫn tiếp tục duy trì hoạt động an toàn, ổn định, hoàn thành vượt mức nhiều chỉ tiêu sản xuất kinh doanh trong tháng 1/2025.

Ký kết Hợp đồng mua bán điện Nhà máy điện Nhơn Trạch 3&4
Kinhtedothi - Ngày 04/10/2024, tại Hà Nội, Tổng công ty Điện lực Dầu khí Việt Nam - CTCP (PV Power) và Công ty Mua bán điện (EVNEPTC) đã ký kết Hợp đồng mua bán điện (PPA) Nhà máy điện Nhơn Trạch 3&4, một trong những hợp đồng quan trọng trước khi Nhà máy đi vào hoạt động thương mại.
